通号广州工程公司公众号《党建引领 聚力攻坚|通号广州工程公司召开广新五六线项目动员大会》

9月5日,通号广州工程公司召开广新五六线项目攻坚动员大会,深入落实公司党委重点工程建设部署,以党建引领项目高质量建设,全面吹响项目建设冲锋号。受公司党委书记、董事长朱小亚委托,公司党委副书记、总经理黄程辉作动员部署,副总经理席武夷出席会议并安排现场管理工作。


广新五六线是服务粤港澳大湾区国家战略、优化区域铁路枢纽布局的重难点工程,项目施工条件复杂、技术难度突出,以 “四隧、一区间” 为核心攻坚控制点,其中广州东站至下元站营业线站改涉及多工序过渡、现场干扰因素多,必须遵循“一步一方案”原则动态精准施工,是检验公司施工技术与现场攻坚能力的关键标杆项目。


公司党委将该项目列为年度重点攻坚任务,坚持高位统筹、动态督导,推动党建引领优势转化为项目建设实效。本次会议复盘前期筹备情况,梳理施工堵点难点,明确攻坚路径与落实举措,为项目高标准开局打下坚实基础。


会上,项目部汇报站改筹备、现场推进、现存短板及后续施工计划,各站点技术负责人逐项梳理推进情况,明确整改措施和完成时限。项目部表示将紧扣公司党委部署,优化施工组织,盯紧安全、质量、进度关键环节,保障项目平稳高效推进。广州分公司将切实扛起属地管理责任,全方位做好项目协同服务与攻坚保障。

黄程辉作动员部署,要求全体参建人员提高政治站位,压紧压实各级攻坚责任;牢牢绷紧营业线施工安全弦,严格天窗作业管理,筑牢安全质量防线;同时做实一线暖心保障,凝聚攻坚合力,全力打造精品标杆工程。席武夷针对现场管理,就队伍组织、物资保障、风险管控等工作提出具体落实要求。

此次动员大会进一步凝聚共识、明晰任务、压实责任,为项目高质量建设按下加速键。下一步,全体参建人员将坚决贯彻公司党委各项部署,牢固树立和践行正确政绩观,锚定精品工程目标,高标准推进项目建设,确保按期优质完成交付,持续擦亮通号专业品牌,为公司高质量发展贡献力量。

工程支持中心、安全质量部主要负责同志,广州分公司及项目部主要管理人员参加会议。

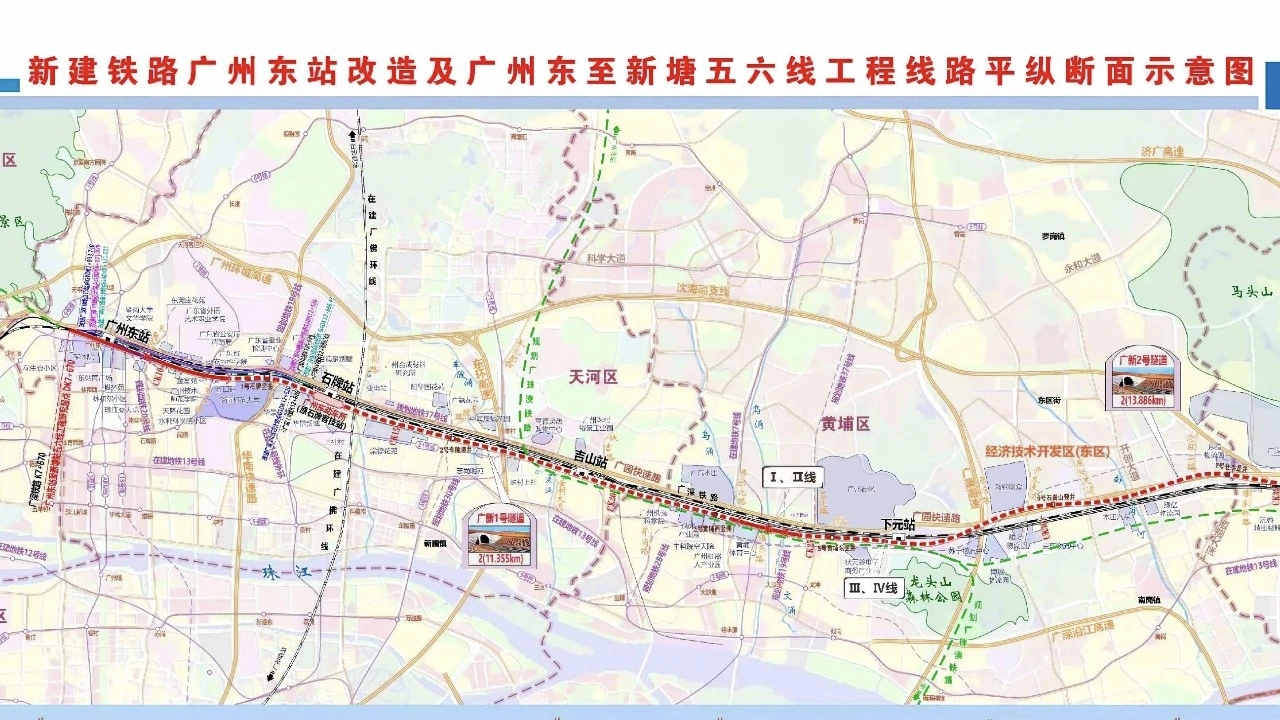

三、主要工期节点

1.新塘站站场改造工程
(1)计划2026年11月10日完成新塘站启用新站型信号系统换装。
(2)计划2027年3月30日前配合站前完成6组道岔插铺作业。

2.广州动车接入工程
(1)计划2026年11月20日完成广州动车所信号系统接入。
(2)计划2026年12月30日前完成广州白云站道岔插铺作业。

3.石牌站站场改造相关工程
(1)计划2027年3月10日完成石牌站、下元线路所新信号楼启用工作,需要同步调整下元区间接触网分相。
(2)计划2027年3月30日前完成石牌站、下元线路所新增道岔插铺作业。

4.广州东站停用相关工程。
(1) 计划2026年10月10日完成广州东站三线(7、9、11道)停用施工。
(2) 计划2027年3月5日停用……站台施工。
(3) 计划2027年3月30日前……现场只保留上下行各一条进路。
(4) 计划2027年……月30日前……广州东站……设备纳入石牌管辖……
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

Archiver|手机版|小黑屋|Email:DitieeService@sohu.com|地铁e族

GMT+8, 2026-9-10 18:13 , Processed in 0.013794 second(s), 15 queries .

Powered by Discuz! X3.5

© 2001-2026 Discuz! Team.

快速回复 返回顶部 返回列表
