[2号线] 2号线三期工程站台门系统采购及安装项目(2676标)招标

[复制链接]
发表于 昨天 16:27 | 显示全部楼层 |阅读模式

原地铁e族论坛因故导致所有用户资料灭失,您需要重新注册,资料灭失过程请到网站公告《论坛重开说明》查看;

您需要 登录 才可以下载或查看,没有账号?立即注册

×
招标范围及规模:东莞市城市轨道交通2号线三期工程起于一、二期终点虎门火车站,自虎门火车站引出,沿莞太路-连升路-规划绿轴滨海湾大道敷设,止于交椅湾站,线路全长约17.13km,全线除接虎门火车站站后采用高架敷设方式外,其余为地下敷设(高架段长约0.202km,过渡段长约0.210km,地下段16.718km)共设车站9座,平均站间距1.95km,全部为地下站。东莞市城市轨道交通2号线三期工程在滨海大道和沿江高速南侧设停车场一处,全线共设置1座主变电所,车辆最高速度目标值120km/h地铁B型车。

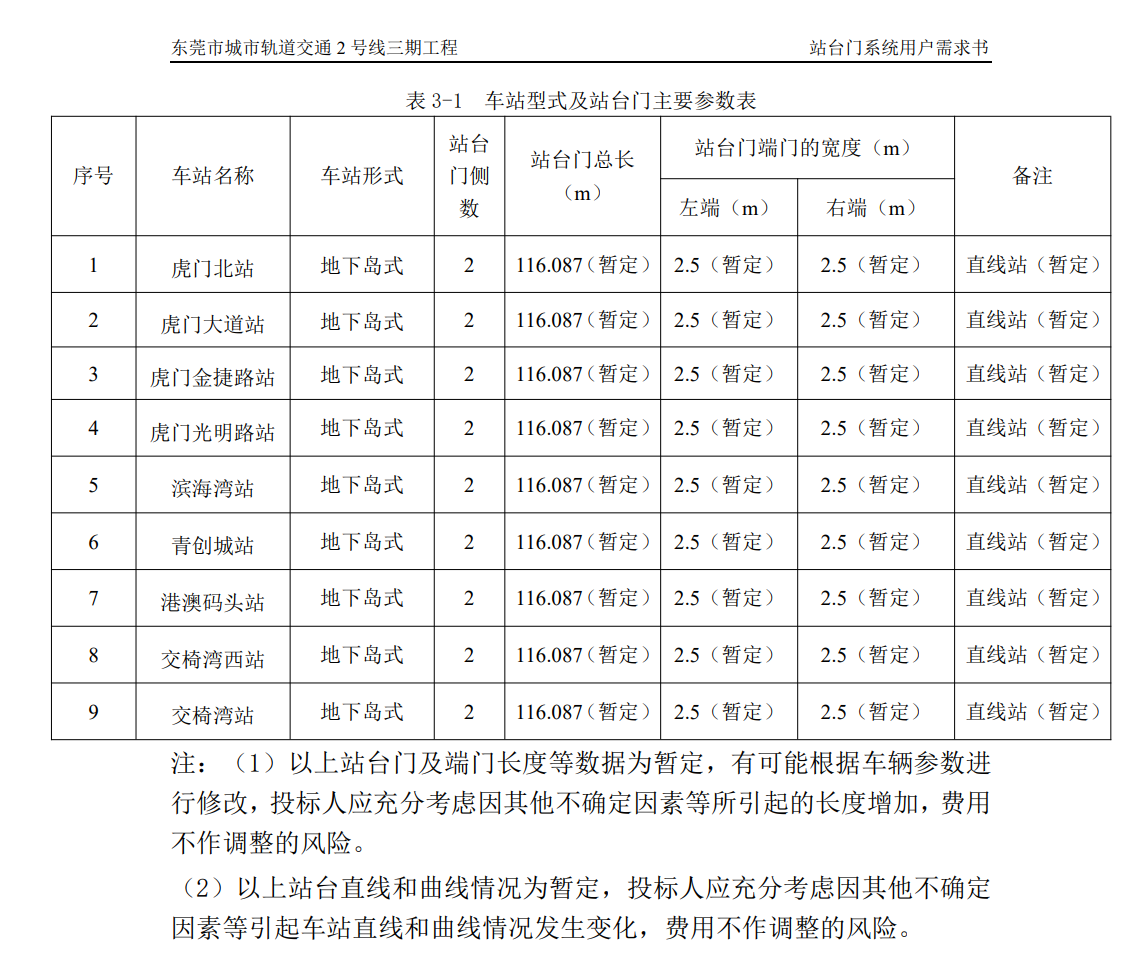

招标内容:东莞市城市轨道交通2号线三期工程9座车站(全部为地下站),共18侧站台门系统,相应车站的站台绝缘层等配套设施(具体以用户需求书为准)。
最高投标限价:25252031.26元

原文:https://zbtb.gd.gov.cn/#/jygg/v2 ... isCorrelationPlan=0

回复

使用道具 举报

 楼主| 发表于 昨天 16:33 | 显示全部楼层
(1)东莞市城市轨道交通 2 号线三期工程的 9 个车站将于2028 年6月开通初期运营。
(2)2026 年 9 月 30 日前完成站台门系统设备采购招标与合同签订工作,2026 年 12 月底前完成站台门系统设计和安装施工图设计。2027 年1 月完成站台门系统样机验收工作。
(3)2027 年 2 月,站台门具备供货条件,开始按要求供货。2027 年5月,全线各车站站台门陆续到货、安装并调试,2027 年 9 月底前完成调试。

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

Archiver|手机版|小黑屋|Email:DitieeService@sohu.com|地铁e族

GMT+8, 2026-8-25 06:38 , Processed in 0.018152 second(s), 15 queries .

Powered by Discuz! X3.5

© 2001-2026 Discuz! Team.

快速回复 返回顶部 返回列表
