7月15日,随着建设六马路站变电所及环网电缆一次性送电成功,十三号线二期西段顺利实现仓边路-农林下路变电所环网送电暨全线“电通”,为后续信号、通信、机电等系统全面带电调试奠定坚实基础。

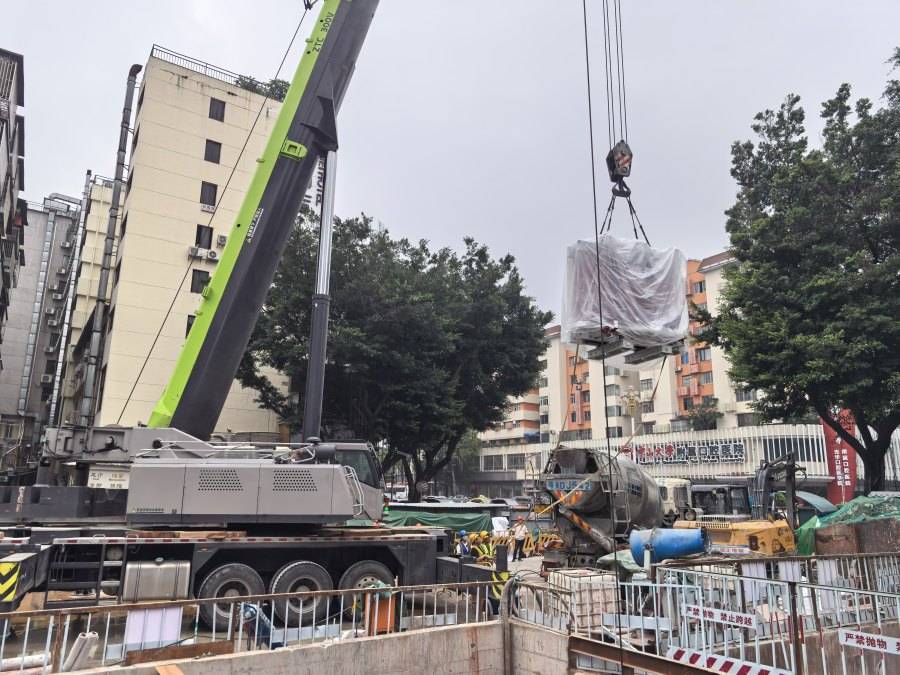

供电设备吊装

建设六马路站为全线最后一个完成送电的车站,受现场条件制约,该站点施工难度大、专业交叉作业密集。为确保按期实现送电目标,广州地铁联合参建单位,采取“见缝插针”作业模式,全力推进设备吊装、安装、电缆敷设、调试验收及整改消缺等工作,仅用两个半月即完成一座牵引降压混合变电所全部施工任务。

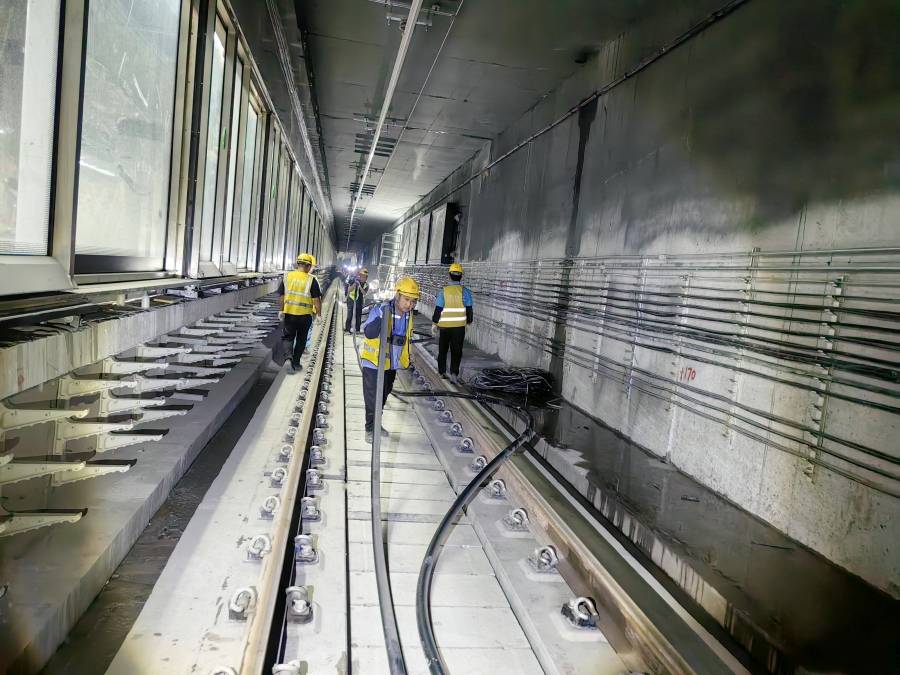

电缆敷设作业

为保障本次送电一次成功,广州地铁组织建设、运营、施工、监理、设备供货商等多方单位,顺利实现变电所及环网电缆一次性送电,较计划提前完成环网“电通”目标,为后续机电系统联调联试赢得宝贵时间。

建设六马路站送电成功

截至目前,十三号线二期西段土建工程累计完成96%。19座车站中,7座已临时“三权”移交,12座进行机电施工,19个区间及出入场线均已贯通,进行供电施工;凰岗停车场一期已临时“三权”移交,正在推进二期土建及机电施工

送电作业

截至6月底 在建线路施工进度更新

其他在建新线也稳步推进,进度如下:

十二号线中段土建工程累计完成91%。7座车站中,2座已临时“三权”移交,5座进行机电施工,7个区间已全部贯通,长轨已经贯通。

八号线北延段土建工程累计完成30%。11座车站中,6座主体已封顶,其余进行土建施工;11个区间中,6个进行土建施工,其余进行前期准备。雅瑶车辆段进行上部结构施工。

八号线北延段支线土建工程累计完成31%。11座车站中,1座已临时“三权”移交,3座主体已封顶,7座进行土建施工;10个区间中,4个进行土建施工,6个进行前期准备。唐阁停车场及出入场线正在进行土建施工。

八号线东延段土建工程累计完成7%。8座车站中,7座进行土建施工,剩余1座开展前期准备工作;8个区间中,1个(明挖段)主体结构完工,3个进行土建施工,其余开展前期准备工作。出入段线明挖段进行土建施工,莲花车辆段正在进行施工准备。

十八号线后通段土建工程累计完成57%。1站1区间中,广州东站进行南侧配线暗挖施工;广州东至冼村区间盾构段已贯通,暗挖段进行二衬施工。

十号线后通段土建工程累计完成71%。天河路站进行土建主体施工,杨箕东至天河路区间已贯通,石牌桥至天河路区间盾构区间已贯通。

(注:线路车站名称仅为工程暂定名称,标准站名应以政府部门批准公布为准。)
回复

使用道具 举报

发表于 昨天 19:50 | 显示全部楼层
楼主私自改了标题
回复

使用道具 举报

发表于 昨天 22:09 | 显示全部楼层
文章里面是农林下路变电所,标题是执信变电所
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

Archiver|手机版|小黑屋|Email:DitieeService@sohu.com|地铁e族

GMT+8, 2026-7-23 05:05 , Processed in 0.014424 second(s), 15 queries .

Powered by Discuz! X3.5

© 2001-2026 Discuz! Team.

快速回复 返回顶部 返回列表
