合龙!这条高铁,最新动态
https://mp.weixin.qq.com/s/diJGSBx1FuCnekB520X6kQ

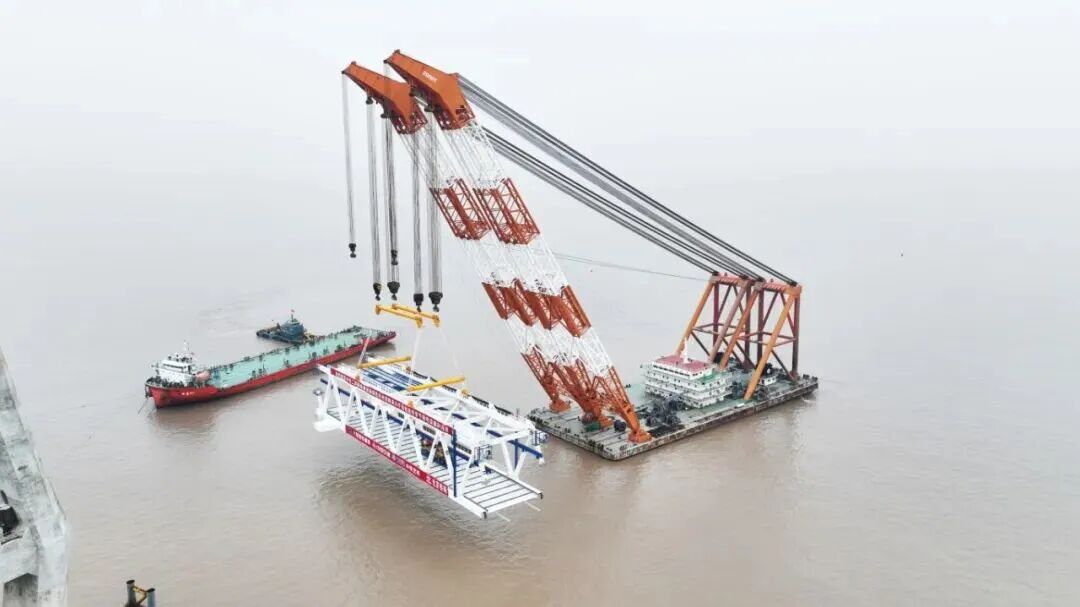

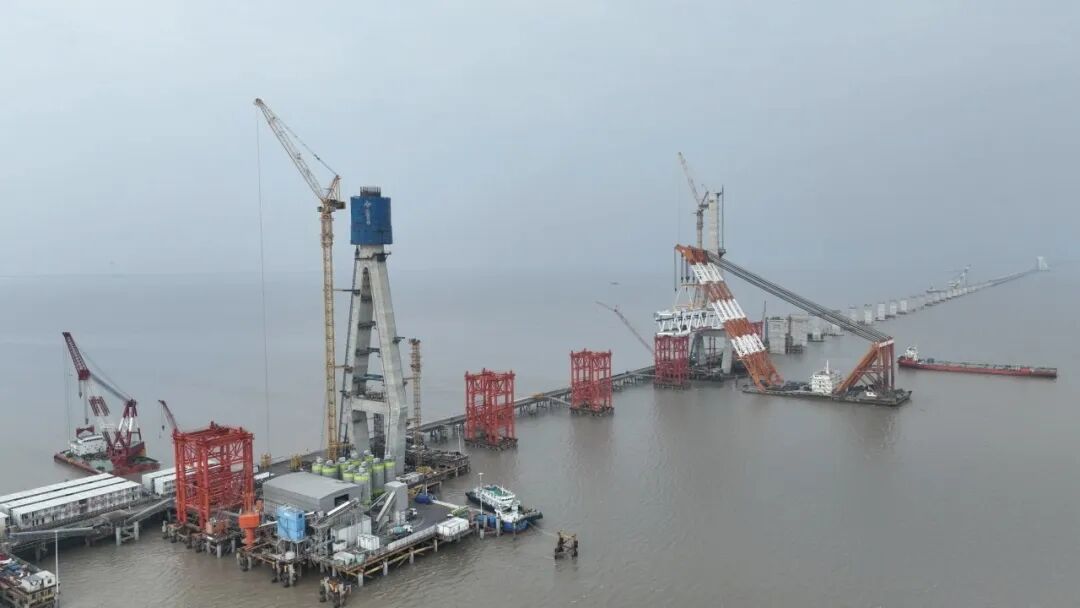

6月4日,在杭州湾慈溪侧离岸约15公里的杭州湾跨海铁路大桥施工现场,一节长84米、宽15米、高14米、重达1291吨的巨型钢桁梁完成精准吊装,稳稳落在160号主塔和临时架梁支架间,标志着由中交二航局承建的南通至宁波高速铁路(以下简称为“通甬高铁”或“通苏嘉甬高铁”)杭州湾跨海铁路大桥南航道桥首节钢桁梁成功架设,大桥全面转入上部主体结构施工新阶段。作为南通至宁波高速铁路(简称通甬高铁)控制性工程,大桥位于既有杭州湾跨海公路大桥上游,全长29.2公里,是目前在建的世界最长跨海铁路大桥,由北、中、南三座航道桥及26公里长的海中引桥和浅滩区引桥组成,采用时速350公里的双线无砟轨道设计,属超长大高速铁路桥梁集群工程。南航道桥采用钢桁结合梁斜拉桥结构,主跨364米,全长814.5米,可满足3000吨级船舶通航需求。桥体设置两座钻石型钢筋混凝土主塔,塔高157.5米。其中,160号主塔已于5月6日率先完成封顶,159号主塔正在开展上塔柱施工。本次吊装的钢桁梁为南航道桥南侧中跨S1节段,采用“工厂内大节段整体制造、船舶运输至桥位、大型浮吊整体架设”的一体化施工方案。杭州湾是世界三大强潮海湾之一,年均六级以上大风约180天,最大潮差近9米,复杂的海洋环境给桥梁建设带来严峻挑战。面对恶劣的海上施工条件,项目团队优化施工工艺,创新采用大节段整体架设方案,提前在海域作业区搭设临时架梁支架与墩旁支撑体系,搭配步履式顶推千斤顶数字调位系统,实现钢桁梁节段毫米级精准对位。同时,项目智桥指挥中心依托北斗定位系统,对海上30余艘施工船舶实施全天候动态管控,结合实时气象、水文数据划定电子作业围栏,确保吊装作业安全有序。南航道桥钢桁梁划分为29个节段,总重约10673吨。所有钢梁节段均在专业钢梁厂房完成整体制造、拼装,优化整合为10个超大节段后,通过船舶海运至施工现场,由2200吨大型浮吊负责整体吊装作业。各节段之间采用焊接结合高强螺栓的复合连接工艺。全桥共计使用各类高强螺栓约7.3万套,施工精度及结构稳定性标准严苛。目前,南航道桥159号主塔即将封顶,浅滩区引桥与海中引桥施工同步高效推进。根据施工计划,南航道桥将于8月实现主跨合龙,之后依次进行预制桥面板安装、斜拉索挂设及体系转换,最终完成上部结构施工。

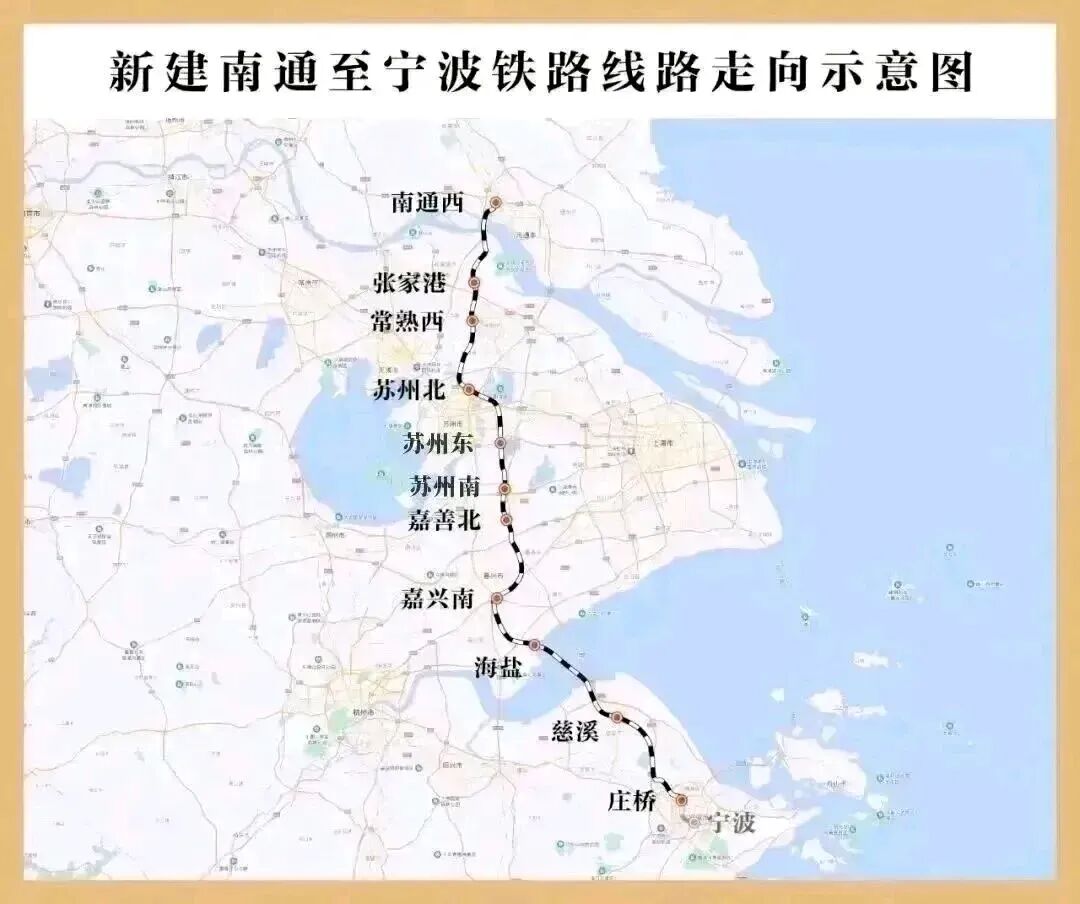

南通至宁波高铁
通苏嘉甬高铁,也即南通至宁波高铁,简称“通甬高铁”,位于江苏省和浙江省境内,为南北向高铁,是我国“八纵八横”高铁网主骨架之沿海铁路客运通道的重要组成部分,是长三角城际铁路网的骨干线路,也是架构苏州“丰”字形国家干线铁路网的南北向主动脉。线路北起南通市南通西站,与盐通铁路正线贯通,经过苏州市、嘉兴市后跨过杭州湾进入宁波市,引入宁波枢纽宁波站。新建线路长301公里。全线设南通西、张家港、常熟西、苏州北、苏州东、苏州南、嘉善北、嘉兴南、海盐、慈溪、庄桥等11座车站,设计速度为350公里/小时。通甬高铁项目建成后,将与已开通运营的盐通高铁、沪苏通铁路、沪宁沿江高铁、京沪高铁等多条线路以及在建的沪苏湖铁路等相连,对于补齐长三角地区南北纵向供给短板,打造“轨道上的长三角”,完善区域路网结构布局,方便沿线人民群众出行,推进长三角一体化高质量发展等具有十分重要的意义。
