找回密码
 立即注册
楼主: sunxiaohai2003

[原创内容/线路图] 深圳地铁及城际进度图 2026.3(上+下)

  [复制链接]
发表于 2026-3-19 09:36:57 | 显示全部楼层
zjg800228 发表于 2026-3-19 09:00
开通到黄麻布有个什么意义?那里一条换乘地铁都没有,最起码也是到机场东啊 ...

初期公交快线接驳一下也可以啦,机黄先开段或许没有条件同步开通
回复

使用道具 举报

发表于 2026-3-19 09:43:16 | 显示全部楼层
zjg800228 发表于 2026-3-19 09:00
开通到黄麻布有个什么意义?那里一条换乘地铁都没有,最起码也是到机场东啊 ...

只是意义没有全线开通那么大,什么叫没意义?找你这样说不是枢纽的站点都没有意义,全砍掉
回复

使用道具 举报

发表于 2026-3-19 09:55:54 来自手机 | 显示全部楼层
zjg800228 发表于 2026-3-19 09:00
开通到黄麻布有个什么意义?那里一条换乘地铁都没有,最起码也是到机场东啊 ...

接驳到石岩中心换13号线就已经是大多数需求了
回复

使用道具 举报

发表于 2026-3-19 10:03:17 | 显示全部楼层
sunxiaohai2003 发表于 2026-3-18 13:23
回11楼:能不能正常在27年开通取决于机场东和T2综合枢纽的施工进展。机场东站和T2枢纽站深大城际站厅均位于 ...

楼主太细了。。看到初期开通不含T4-黄麻布段,人都麻了
回复

使用道具 举报

 楼主| 发表于 2026-3-19 12:36:08 来自手机 | 显示全部楼层
zhanxueshi 发表于 2026-3-19 09:10
深大要等到2030年?不能27年底先开通一段?

27年开到黄麻布,T2(T4)和机场东可能延迟开通。
回复

使用道具 举报

 楼主| 发表于 2026-3-19 12:44:40 来自手机 | 显示全部楼层
zjg800228 发表于 2026-3-19 09:00
开通到黄麻布有个什么意义?那里一条换乘地铁都没有,最起码也是到机场东啊 ...

机场东还是挺难的,你可以去看机场东的设计图。深大和12/1号线完全不连通,甚至中间还夹着在建的20号线,初期开通应该很难组织换乘/涉及出入口。
目前枢纽设计就很容易出现这样的情况。地铁和枢纽各自独立规划很容易出现深圳北这种换乘走断腿的情况。地铁和枢纽一体化设计就会有广州白云/北京朝阳这种枢纽等地铁,或者西丽高铁站/广州火车站这种地铁等枢纽的情况。
回复

使用道具 举报

发表于 2026-3-19 15:02:28 来自手机 | 显示全部楼层
Vektorim 发表于 2026-3-19 09:55
接驳到石岩中心换13号线就已经是大多数需求了

坪山去南山的应该更关注深汕高铁吧?关注深大城际的应该还是去宝安的多吧?机场东不开,就无法换乘去宝安
回复

使用道具 举报

发表于 2026-3-19 15:05:49 | 显示全部楼层
同意协议并注册 发表于 2026-3-19 15:02
坪山去南山的应该更关注深汕高铁吧?关注深大城际的应该还是去宝安的多吧?机场东不开,就无法换乘去宝安 ...

坪山关注深大的,最多的当然是去机场,第二多的应该是接驳深惠去南山的
回复

使用道具 举报

 楼主| 发表于 2026-4-1 20:22:07 | 显示全部楼层
地铁方面

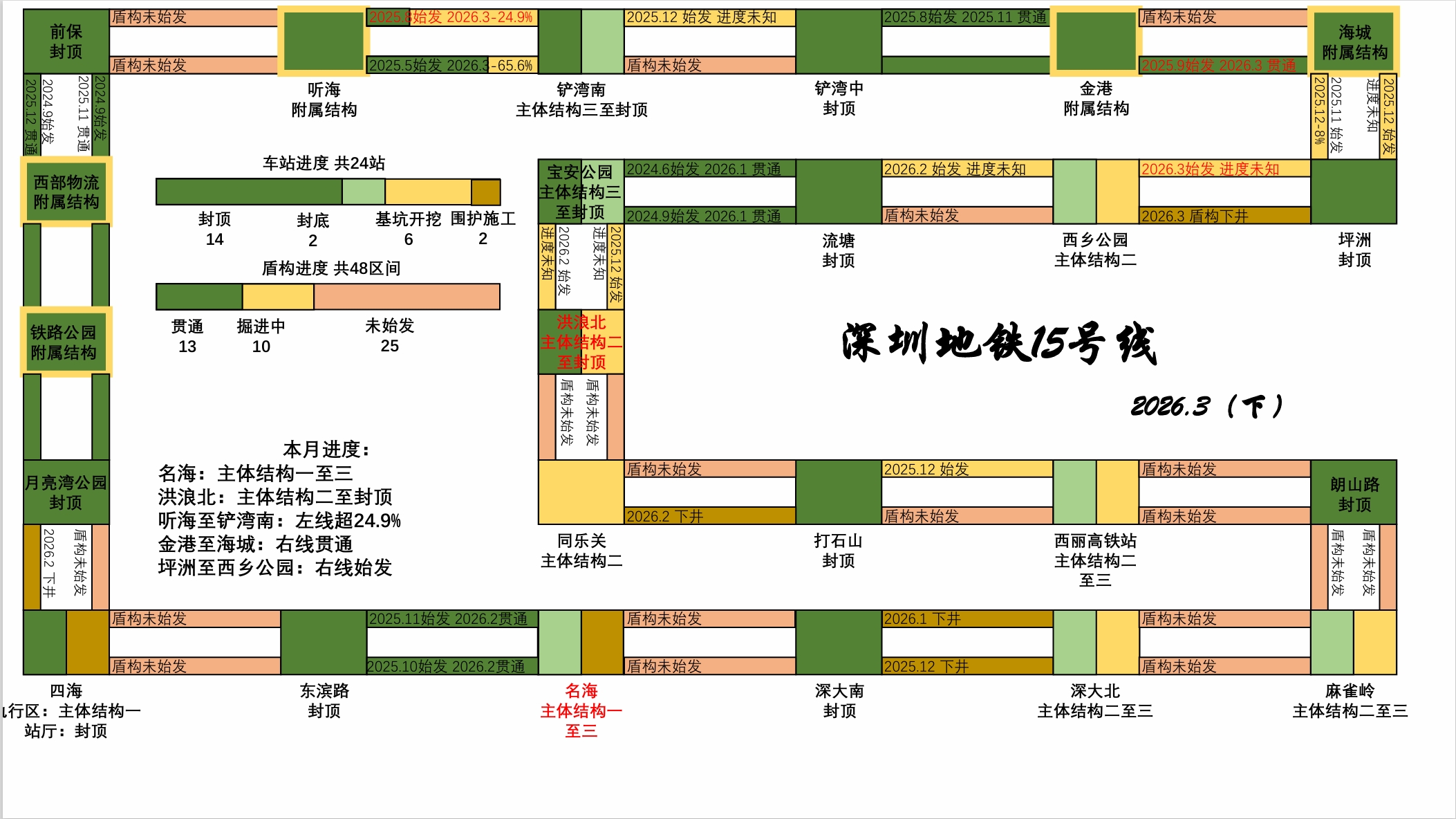

【15号线】
名海:主体结构一至三
洪浪北:主体结构二至封顶
听海至铲湾南:左线超24.9%
金港至海城:右线贯通
坪洲至西乡公园:右线始发
小点评:随着时间的不断推进,15号线东段的进度依旧缓慢,使15号线提前一年开通变得不在可能。本月15号线进度依旧较为平缓,仅实现了一台盾构的始发和一台盾构的贯通,东西不平衡的施工现状更加严重,西段已经基本进度盾构施工阶段,部分站点甚至开始进行战后施工,而东段仍未实现围护结构封闭的目标,也未见盾构施工的进展。希望15号线可以继续加油,为其他五期线路做好表率。截至本月15号线围护结构完成92%;土方开挖完成81%;车站主体结构完成68%;盾构区间完成30%。

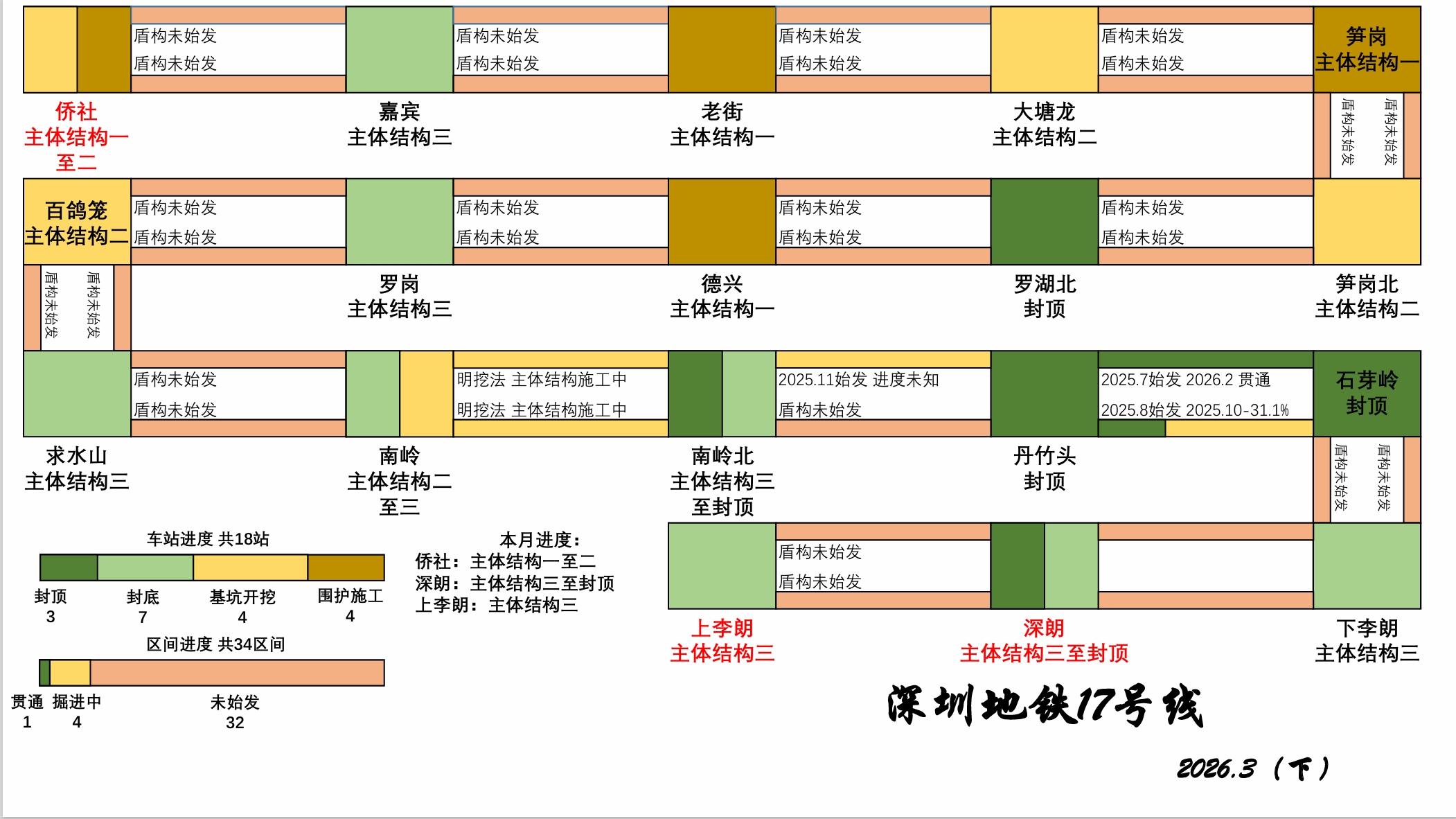

【17号线】
侨社:主体结构一至二
深朗:主体结构三至封顶
上李朗:主体结构三
小点评:17号线的龙岗段正在迅速施工中,车站开始逐渐完成主体结构,并转向盾构区间的施工。罗湖段部分车站受制于施工条件的限制,进展依旧较慢。

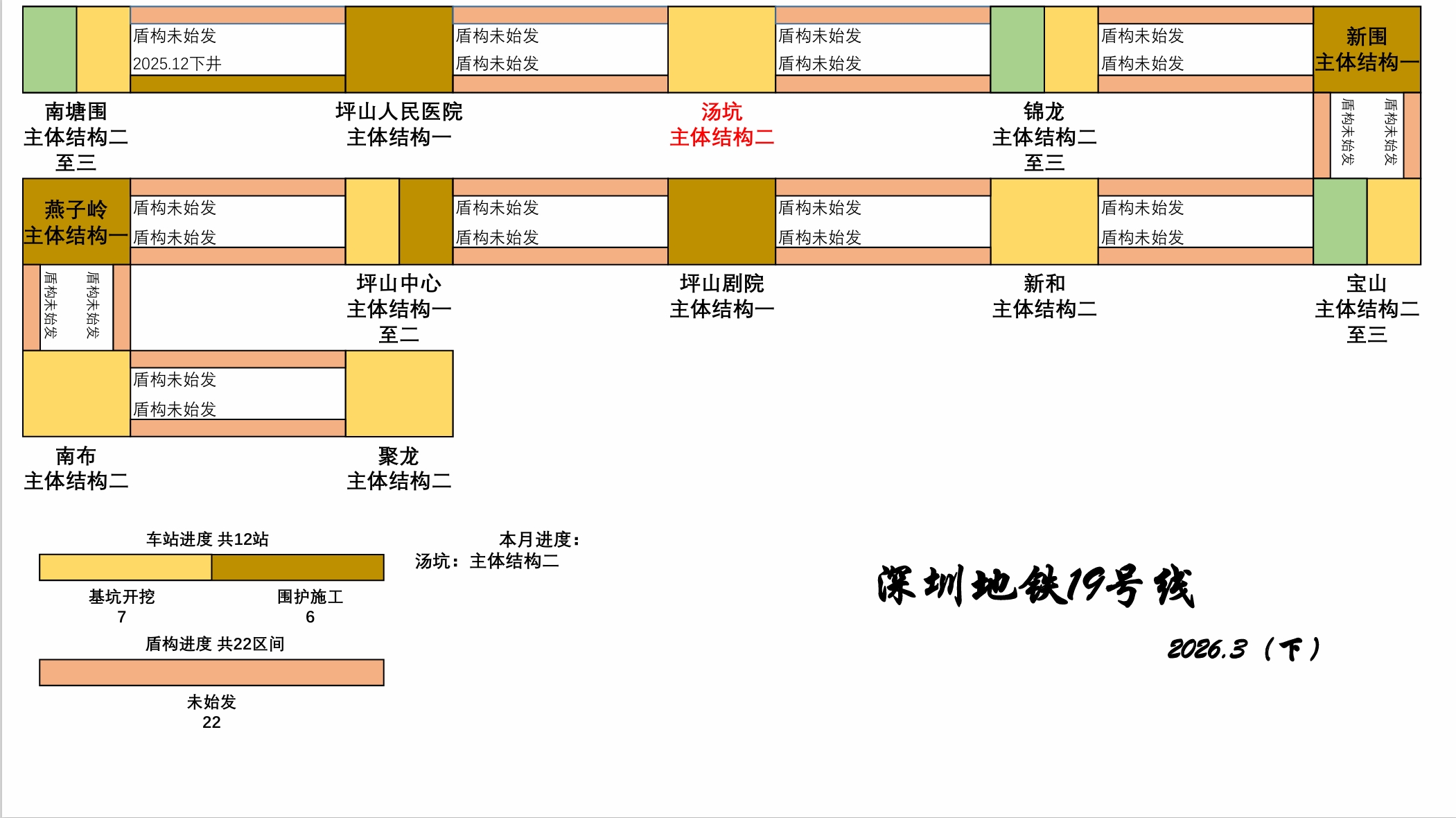

【19号线】
汤坑:主体结构二

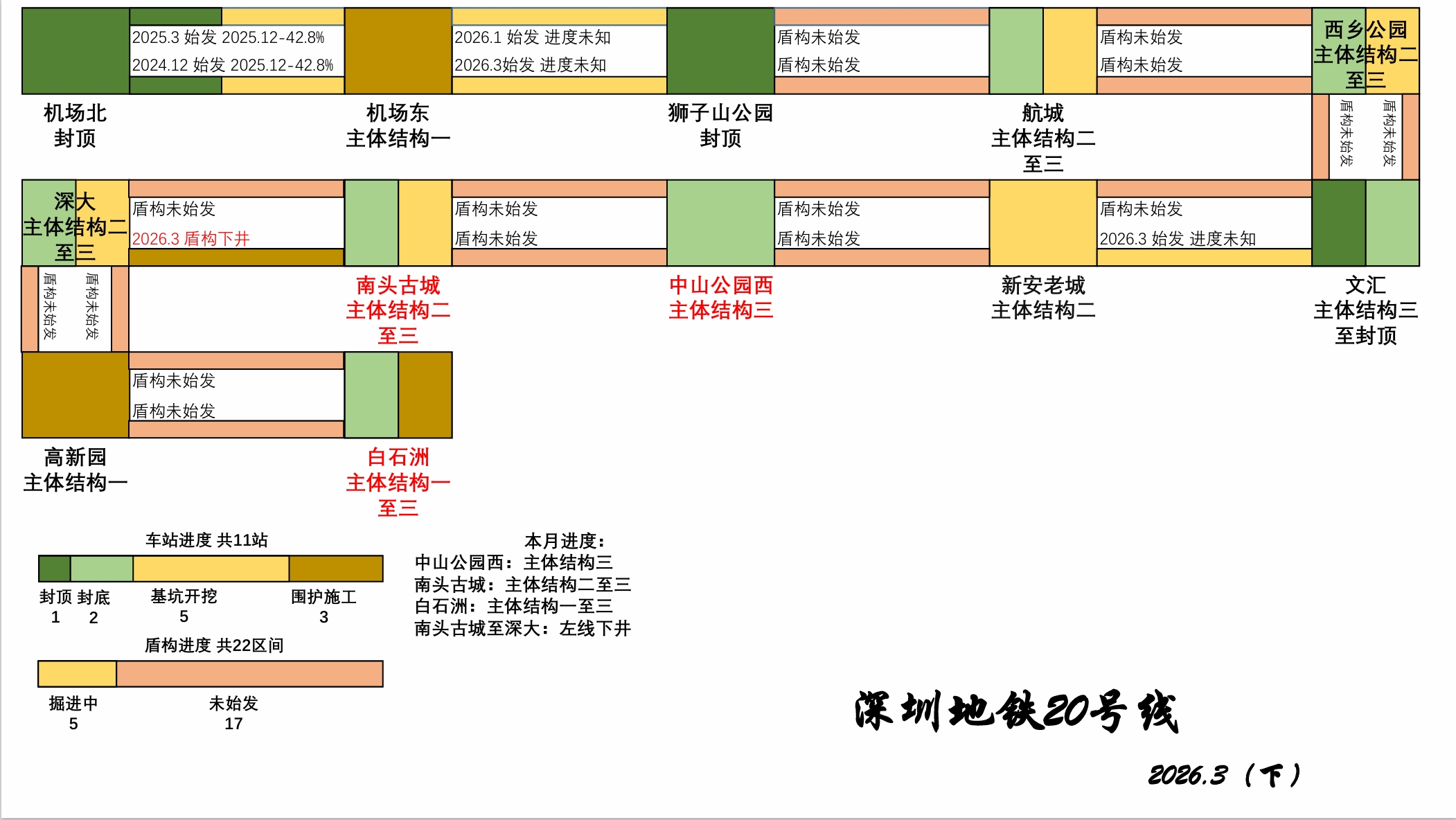

【20号线】
中山公园西:主体结构三
南头古城:主体结构二至三
白石洲:主体结构一至三
南头古城至深大:左线下井
小点评:20号线围护结构已经接近尾声,正大踏步的迈入主体结构施工的阶段。白石洲完成了一部分的车站主体,并将在倒边后继续另一部分的主体结构施工,中山公园也开始了拼装工作。截至本月,20号线围护结构完成93%土方开挖完成67%主体结构完成30%。

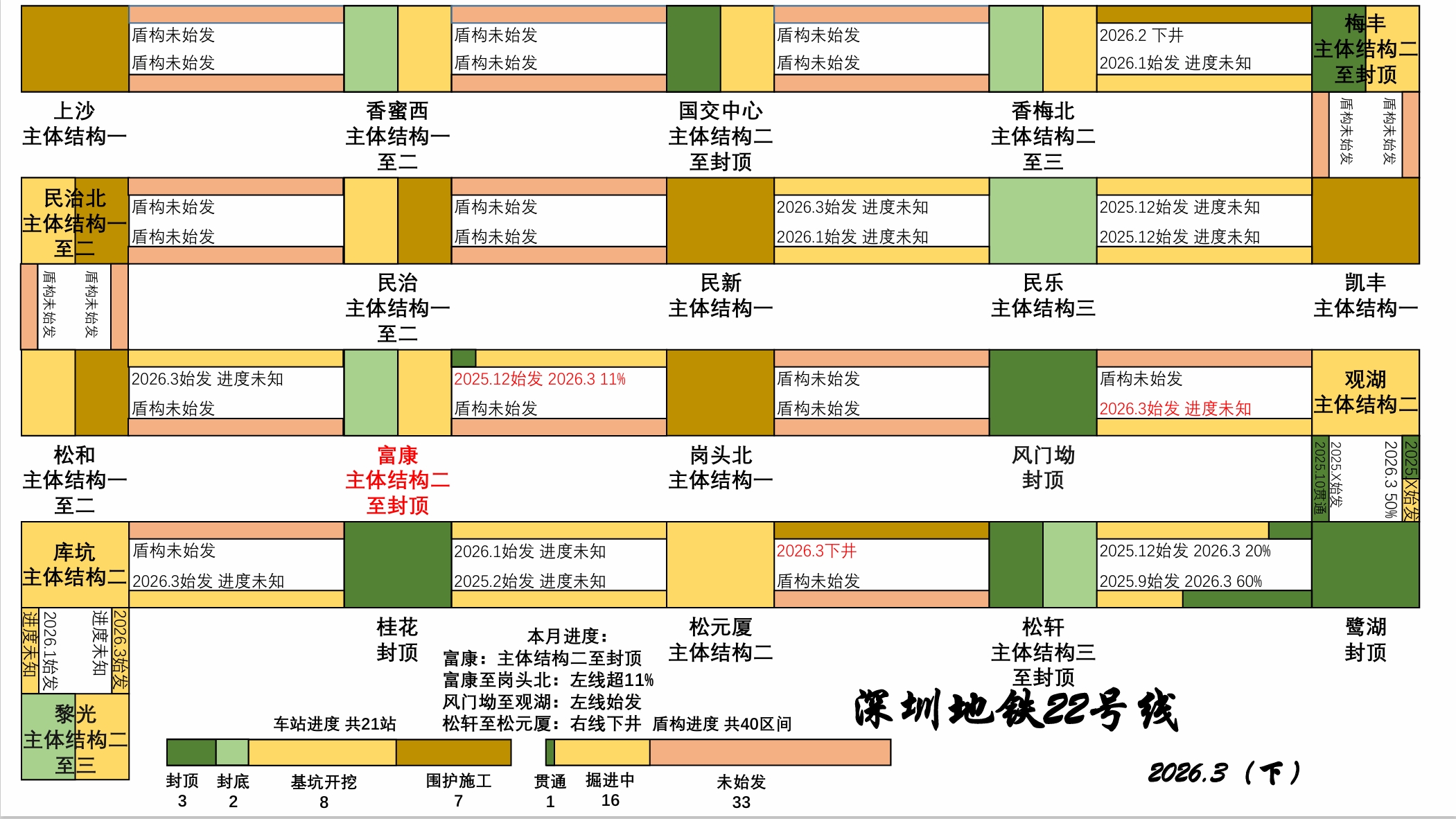

【22号线】
富康:主体结构二至封顶
富康至岗头北:左线超11%
风门坳至观湖:左线始发
松轩至松元厦:右线下井
小点评:22号线本月依旧客观,但整体呈现北快南慢的表现。尤其是民治段,多数车站仍在围护结构施工阶段苦苦挣扎,或许由于民治段施工条件复杂,站点施工面临频繁倒边;人口密度大,施工时间紧张等原因。也希望在未来可以加快民治段的施工,避免成为28年如期开通的堵点。

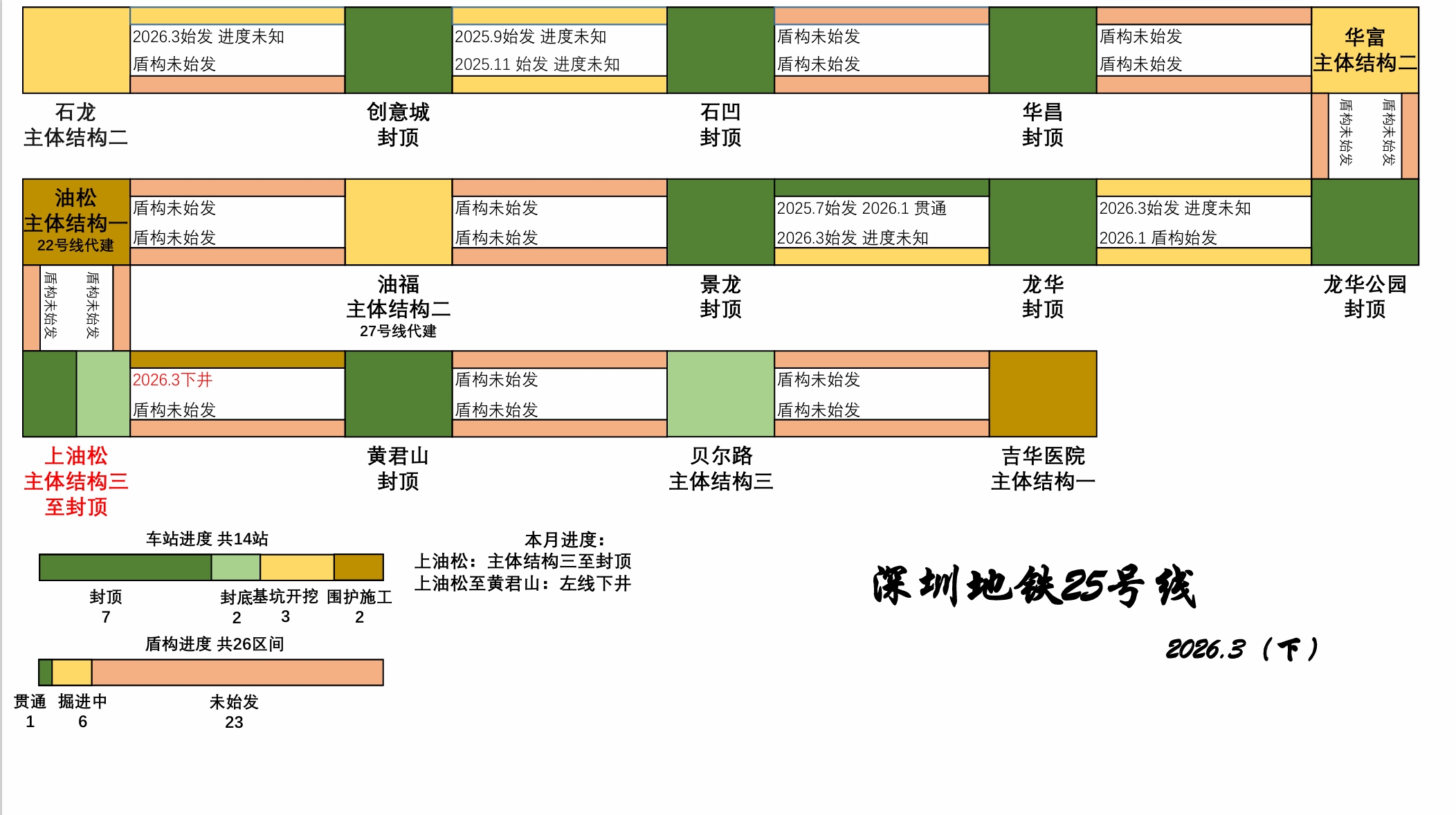

【25号线】
上油松:主体结构三至封顶
上油松至黄君山:左线下井

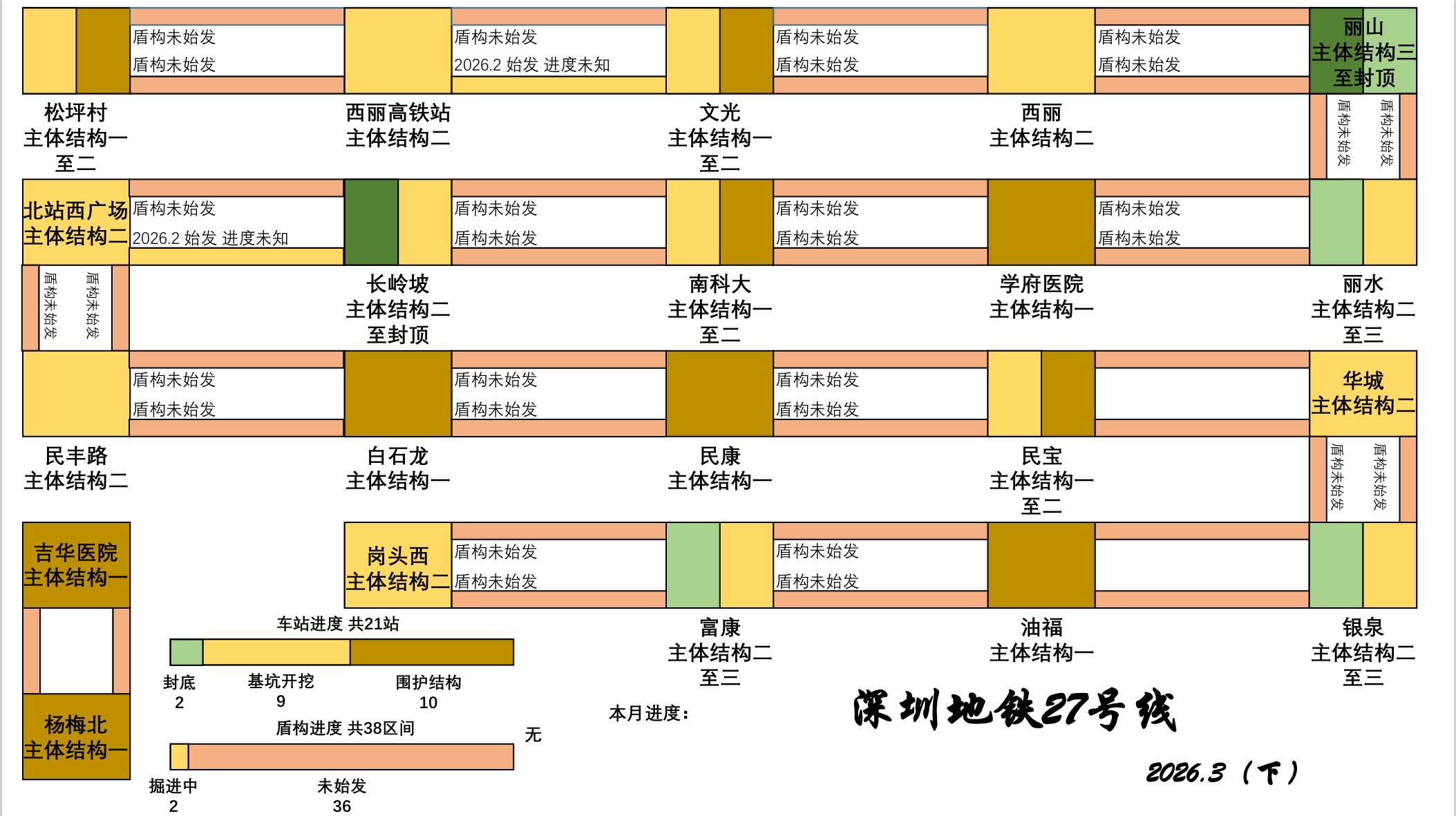

【27号线】

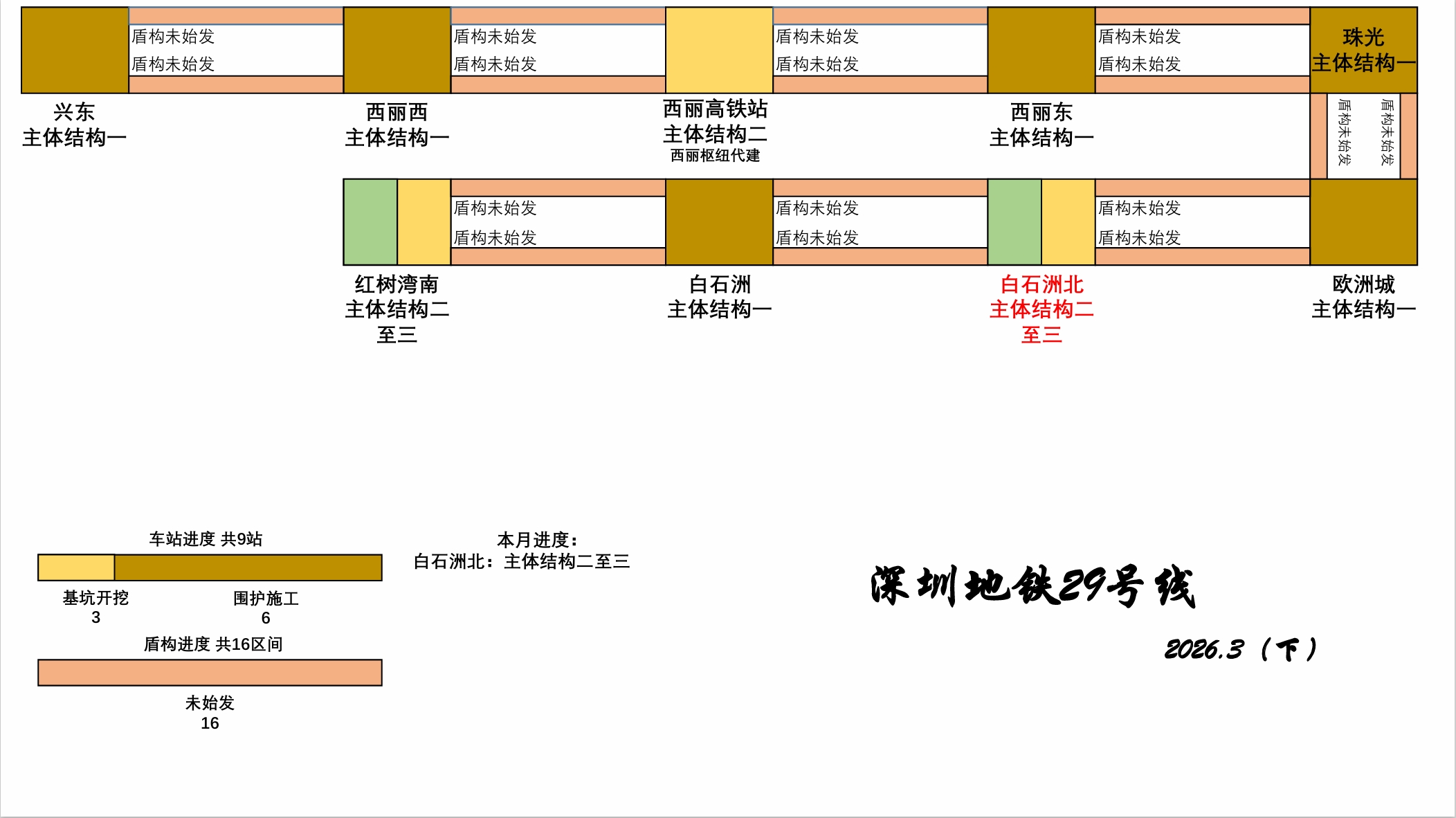

【29号线】
白石洲北:主体结构二至三

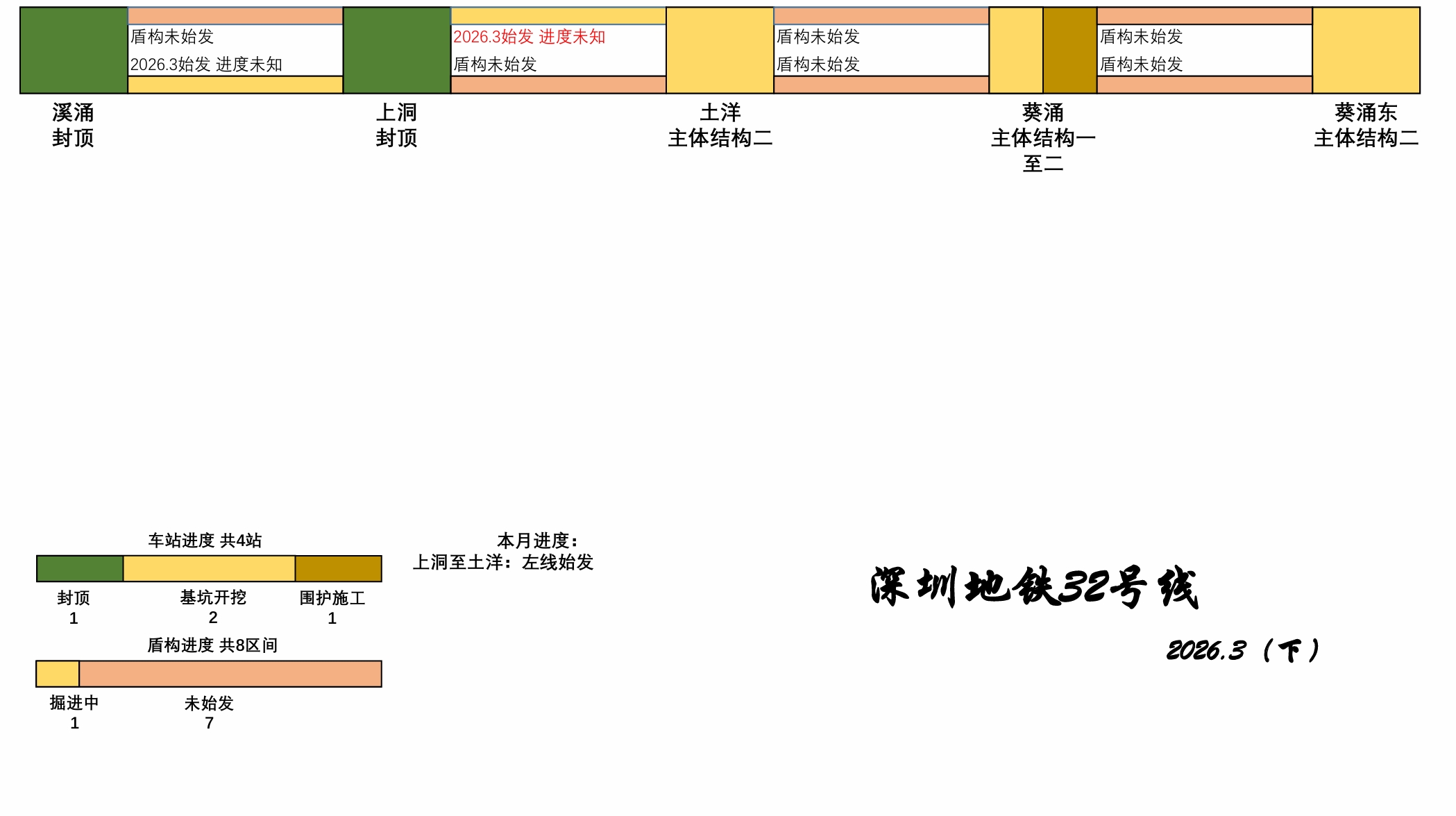

【32号线】
上洞至土洋:左线始发
小点评:本月32号线的施工速度大大增加,继续实现了一台盾构始发的目标,26年32号线的施工目标是实现全部的盾构始发。祝愿32号线可以继续努力达成全年目标,为市民提供新的看海选择,也通过与龙大城际换乘而形成大鹏的轨道交通网。

城际方面

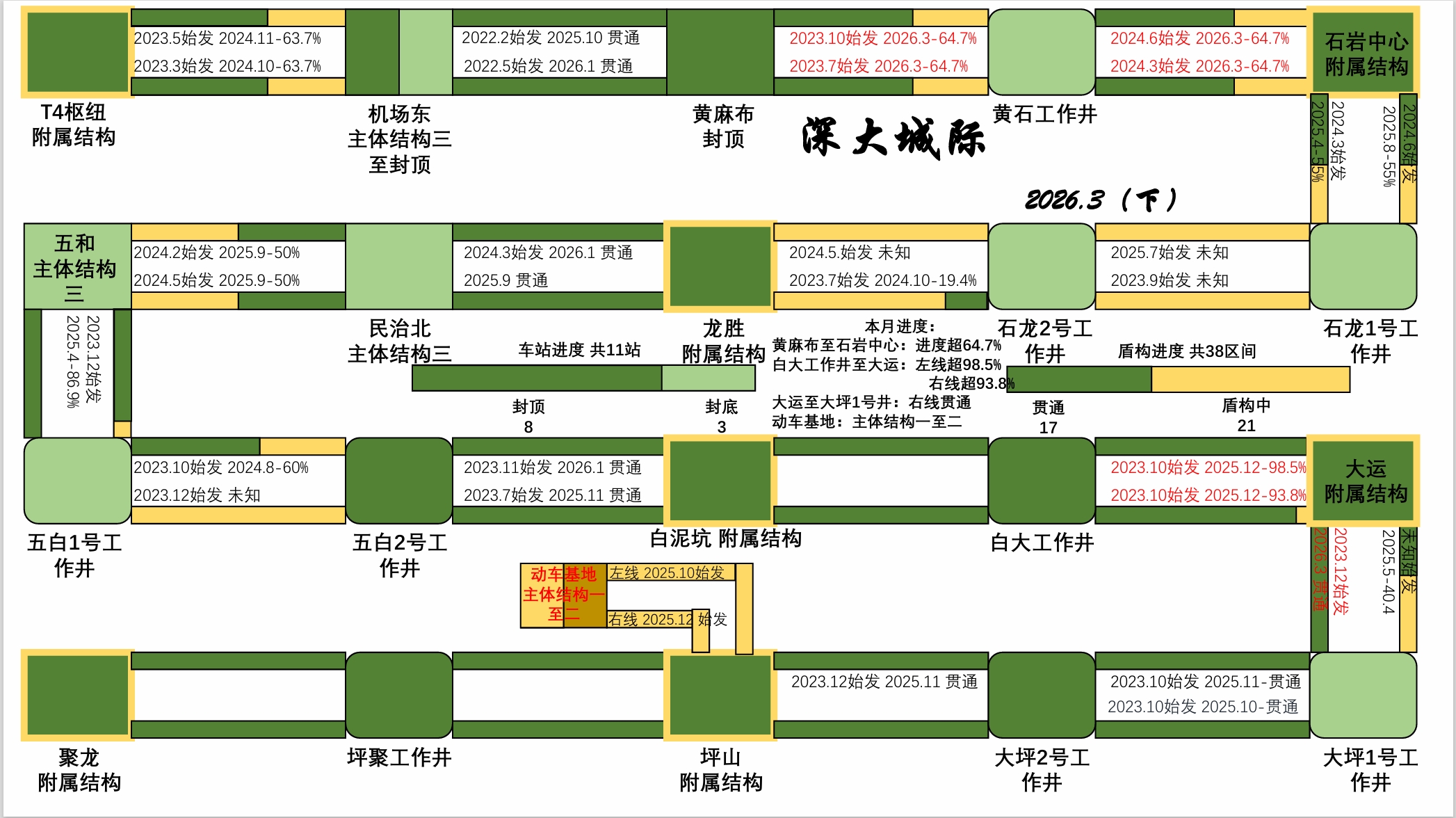

【深大城际】
黄麻布至石岩中心:进度超64.7%
白大工作井至大运:左线超98.5%
右线超93.8%
大运至大坪1号井:右线贯通
动车基地:主体结构一至二
本月深大城际的进展较为亮眼,两段盾构都有新消息流出,白大区间即将贯通,而黄石区间的进展也可以保障27年开通的目标。动车基地也在不断加速中,希望可以早日看到动车基地封顶的消息。

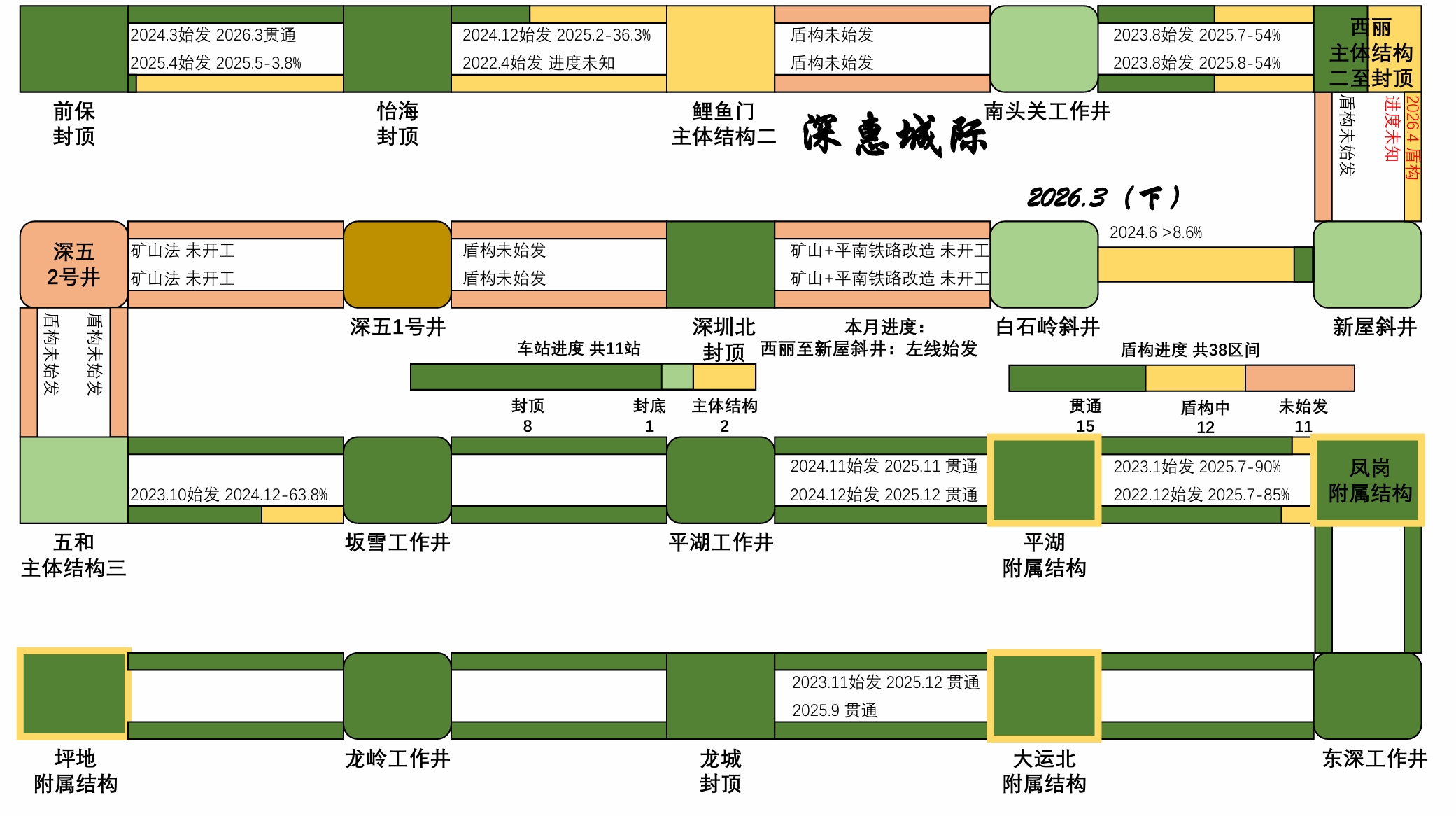

【深惠城际】
西丽至新屋斜井:左线始发
小点评:深惠城际西丽站终于实现了一台盾构始发,也是平南铁路迁改后第一台始发的盾构,另一台也下井待发。希望鲤鱼门站可以加快盾构井施工,尽早实现盾构始发。也希望平南铁路龙华隧道可尽早移交深铁,为深惠城际的开通奠定良好条件。

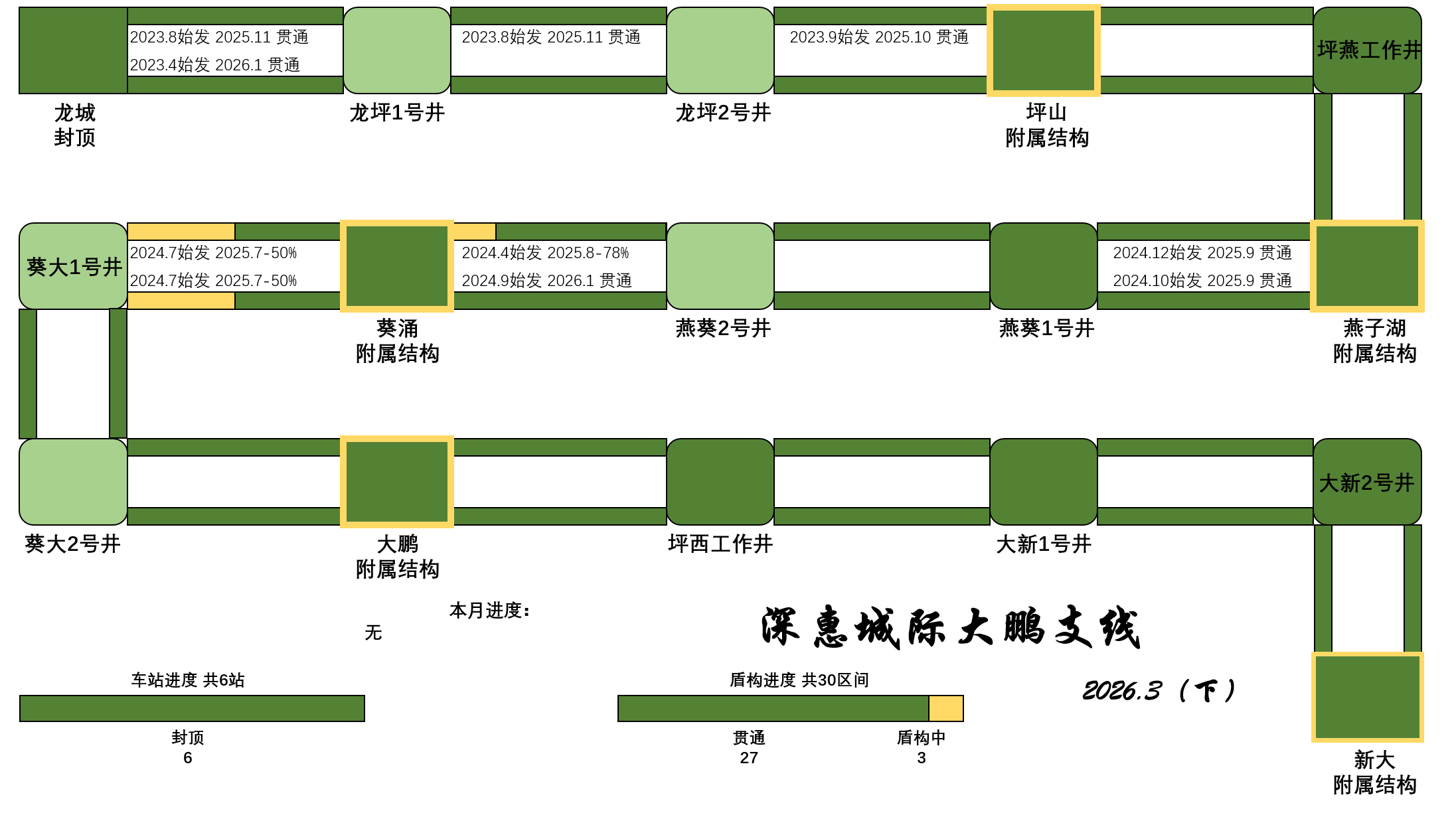

【大鹏支线】

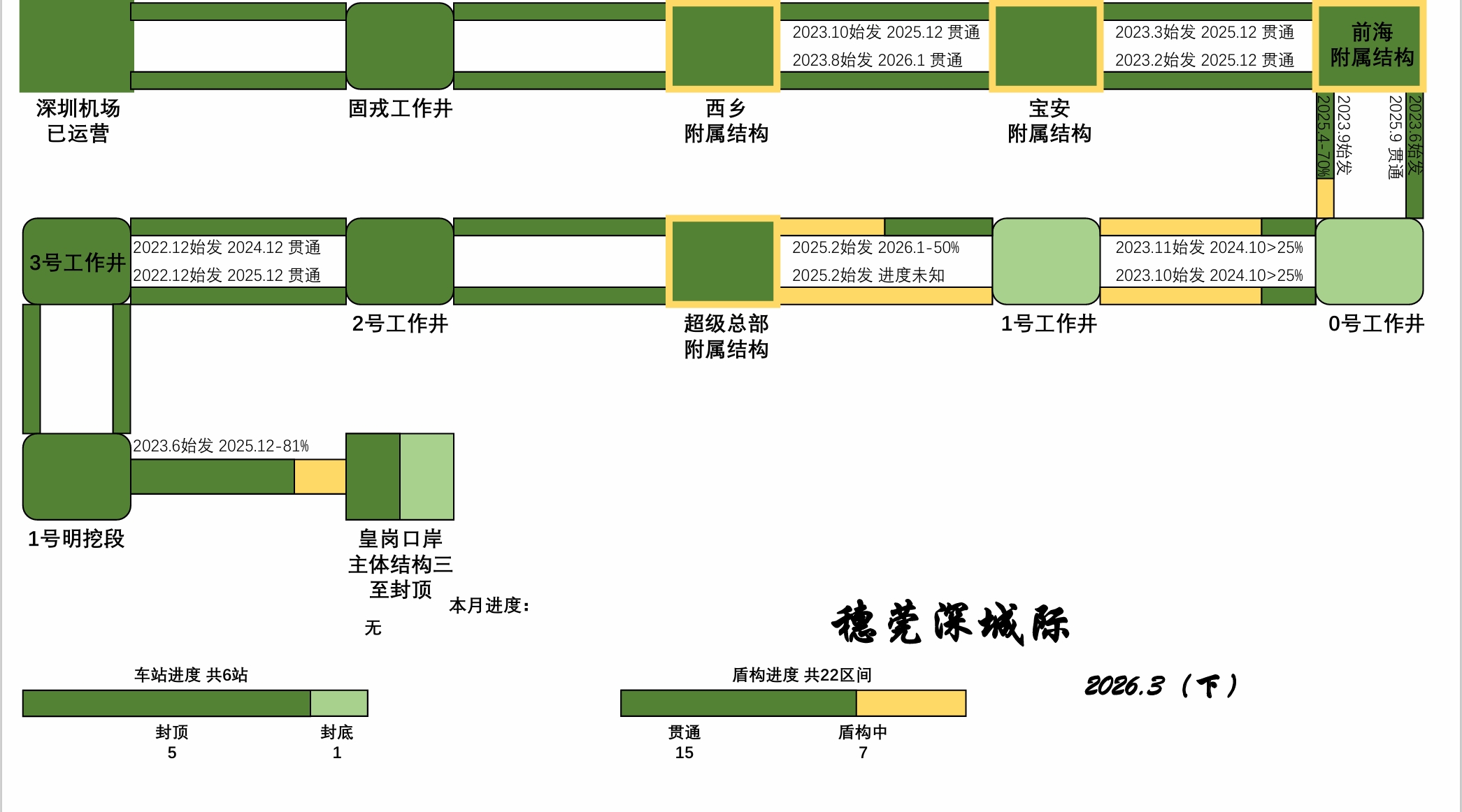

【穗莞深城际】

评分

参与人数 1人气 +1 车票 +1 收起 理由
阿滔lilhuang + 1 + 1 赞一个!

查看全部评分

回复

使用道具 举报

发表于 2026-4-1 22:35:10 来自手机 | 显示全部楼层
17号线罗湖北到德兴的盾构机已经下井了,等待始发。
https://mp.weixin.qq.com/s/wxyGhFsttZUQKVYrUu51nw
回复

使用道具 举报

发表于 2026-4-2 09:43:28 | 显示全部楼层
sunxiaohai2003 发表于 2026-4-1 20:22
地铁方面

【15号线】

这样看两条城际进度,27年能部分通车就不错了
回复

使用道具 举报

 楼主| 发表于 2026-4-2 10:03:12 | 显示全部楼层
vazb 发表于 2026-4-2 09:43
这样看两条城际进度,27年能部分通车就不错了

应该除了深惠西段问题都不大,27年3月前洞通就OK
回复

使用道具 举报

发表于 2026-4-2 11:15:28 | 显示全部楼层
深大城际深圳段聚龙到黄麻布段什么时候通车啊
回复

使用道具 举报

 楼主| 发表于 2026-4-2 12:37:05 来自手机 | 显示全部楼层
王业美 发表于 2026-4-2 11:15
深大城际深圳段聚龙到黄麻布段什么时候通车啊

27年10月左右
回复

使用道具 举报

发表于 2026-4-3 15:16:44 | 显示全部楼层

那预估到什么时候才开通到机场
回复

使用道具 举报

 楼主| 发表于 2026-4-3 18:53:14 来自手机 | 显示全部楼层
vazb 发表于 2026-4-3 15:16
那预估到什么时候才开通到机场

机场东晚半年-一年。机场北现在还没开工呢,什么时候开要看施工单位和绿龟的沟通。
回复

使用道具 举报

发表于 2026-4-4 21:50:15 | 显示全部楼层
sunxiaohai2003 发表于 2026-4-3 18:53
机场东晚半年-一年。机场北现在还没开工呢,什么时候开要看施工单位和绿龟的沟通。 ...

那难受了
回复

使用道具 举报

发表于 2026-4-6 10:39:40 来自手机 | 显示全部楼层
sunxiaohai2003 发表于 2026-4-2 12:37
27年10月左右

深惠确定分段开通嘛,先开五和以东吗?
回复

使用道具 举报

发表于 2026-4-6 16:57:08 | 显示全部楼层
白展堂 发表于 2026-4-6 10:39
深惠确定分段开通嘛,先开五和以东吗?

还没有消息说可以分段开通吧
回复

使用道具 举报

发表于 2026-4-10 10:11:07 | 显示全部楼层
你这个是大工作量表格,点赞
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

Archiver|手机版|小黑屋|Email:DitieeService@sohu.com|地铁e族

GMT+8, 2026-6-13 17:41 , Processed in 0.014449 second(s), 14 queries, Protocol: HTTP/2.0.

Powered by Discuz! X3.5

© 2001-2026 Discuz! Team.

快速回复 返回顶部 返回列表
