2026.1 进度图深圳地铁及城际进度图 2026.1(上+下) - 深圳地铁 地铁e族
均为依照公开信息整理,欢迎纠错、转发。为方便阅读,不附信息来源。如需某区间的信息可在留言区留言。
为直观展示各线路进度,更新了各线路进度条。进度个人依照节点完成程度及部分公开信息估算,仅供参考!
地铁方面

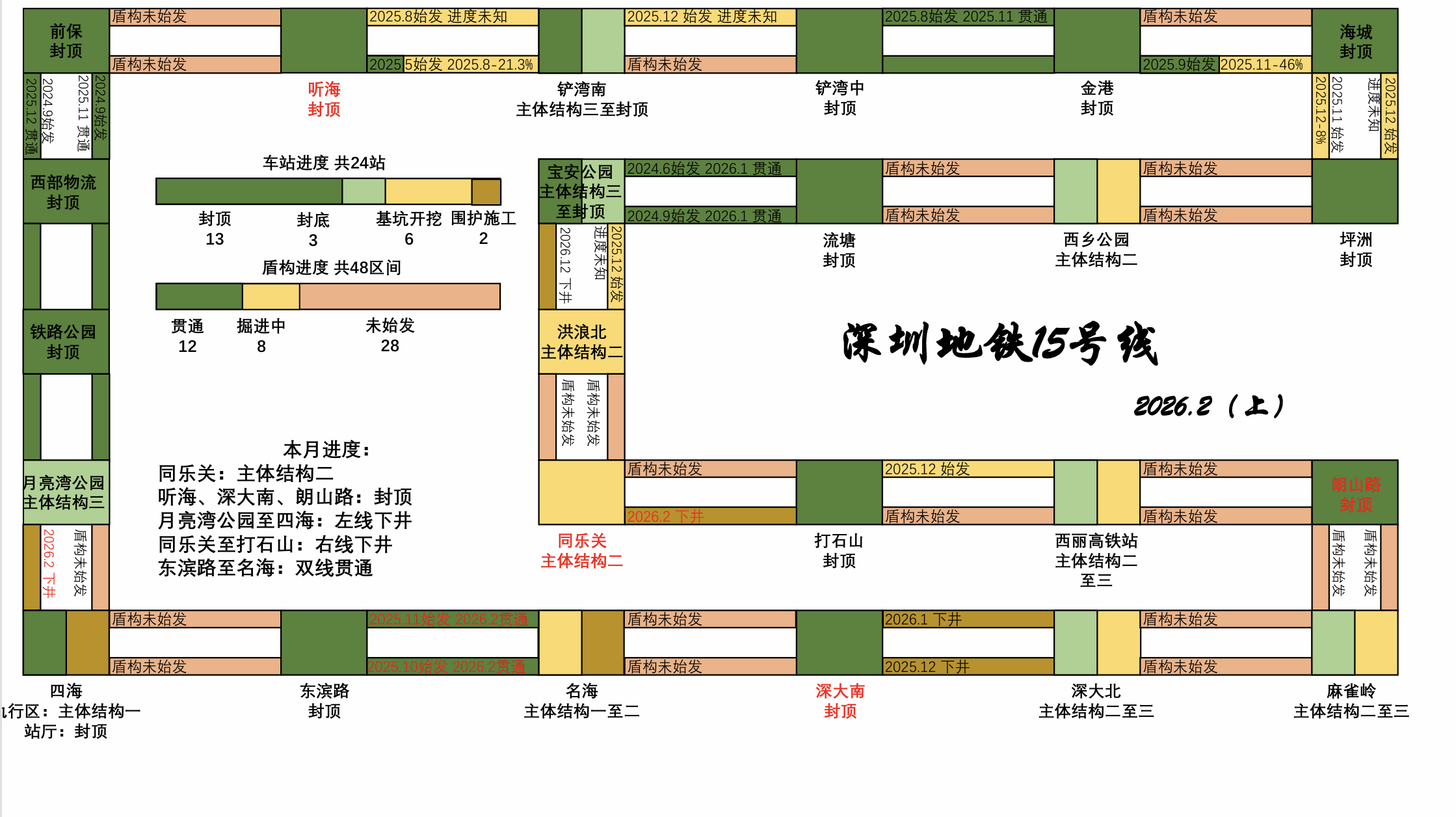

【15号线】
同乐关:主体结构二
听海:封顶
深大南:封顶
朗山路:封顶
月亮湾公园至四海:左线下井
同乐关至打石山:右线下井
东滨路至名海:双线贯通
小点评:虽然春节临近,但15号线依旧在节前高质量完成了数个节点,一改1月的颓势,实现全线封顶车站过半、盾构贯通+始发+下井数过半的双重节点,全线最长区间——月亮湾公园至四海区间也已经进度盾构掘进阶段,为26年的快速施工打下了好基础。遗憾的是目前东段依旧有几个车站尚未完成围护结构施工,拖慢了全线的整体施工进度,希望可以在节后加快速度,早日完成封顶目标。截至2月,15号线车站地连墙完成97%;围护桩完成86%;土方开挖完成81%;主体结构完成68%。
【17号线】
丹竹头至石芽岭:左线贯通 小点评:17号线的龙岗段正在迅速施工中,顺利实现了首个盾构区间的贯通。罗湖段也开始迈入主体结构施工阶段,但部分车站进展依旧较慢。

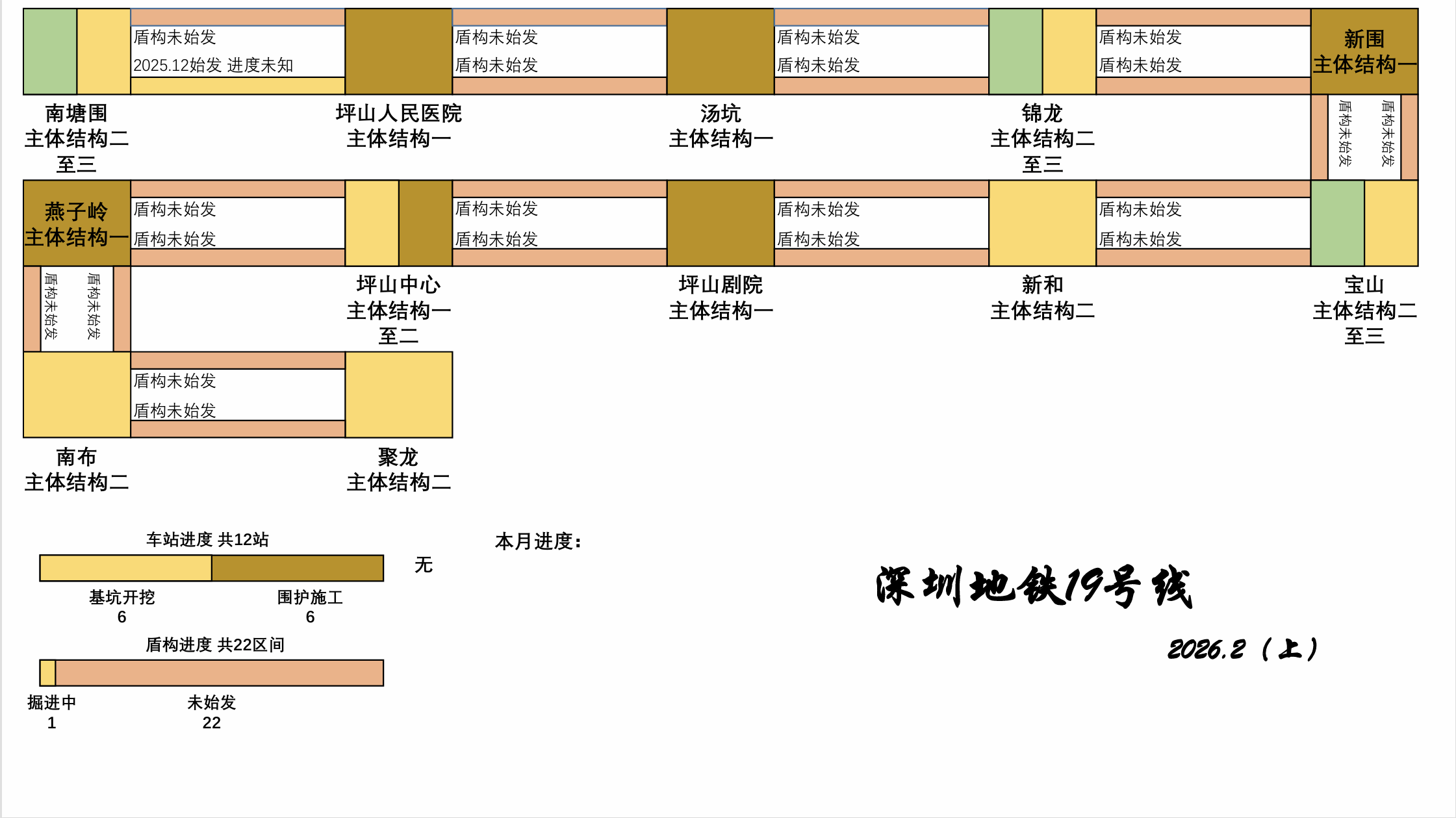

【19号线】无

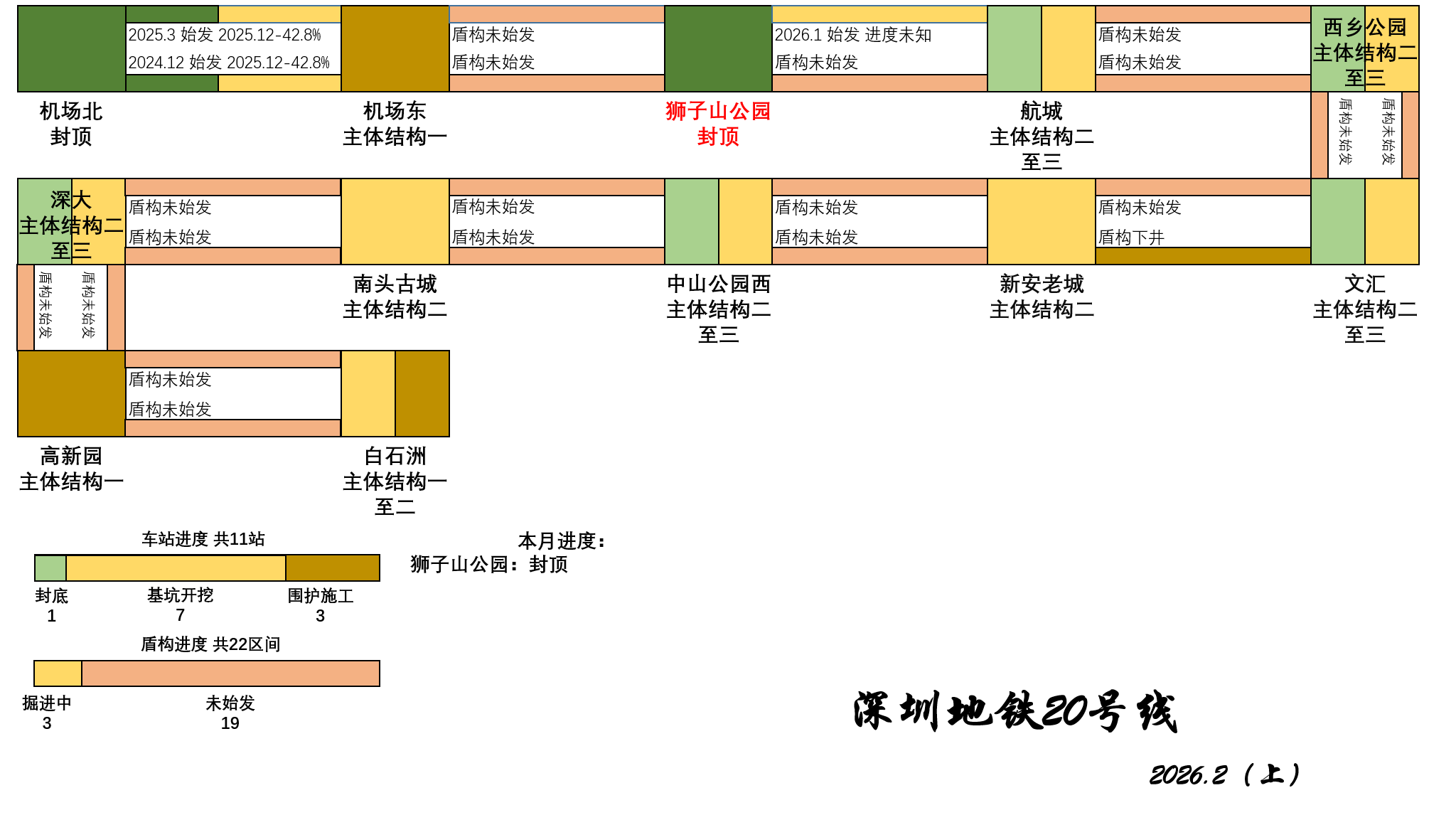

【20号线】
狮子山公园:封顶
小点评:20号线终于在本月实现了第一个车站封顶的节点目标,为全线其他拼装式车站的主体施工奠定了良好的基础。其余部分区间的盾构也已经完成验收,将于年后开始下井始发工作。全线围护结构开累完成91%;土方开挖完成65%;主体结构完成22%。
【22号线】
库坑:主体结构二
小点评:年关将至,22号线的施工也开始暂歇,本月仅有一个阶段完成,但国交中心附近又有盾构下井的消息,并将在年后始发。目前全线车站地连墙开累完成86%,围护桩开累完成94%;土方开挖开累完成56%;主体结构开累完成35%;盾构区间开累完成7%。停车场:围护桩开累完成100%;土石方开累完成95%;主体结构开累完成73%。车辆段:工程桩开累完成100%;承台开累完成94%;立柱开累完成86%;盖板开累完成72%;出入线围护桩开累完成82%。

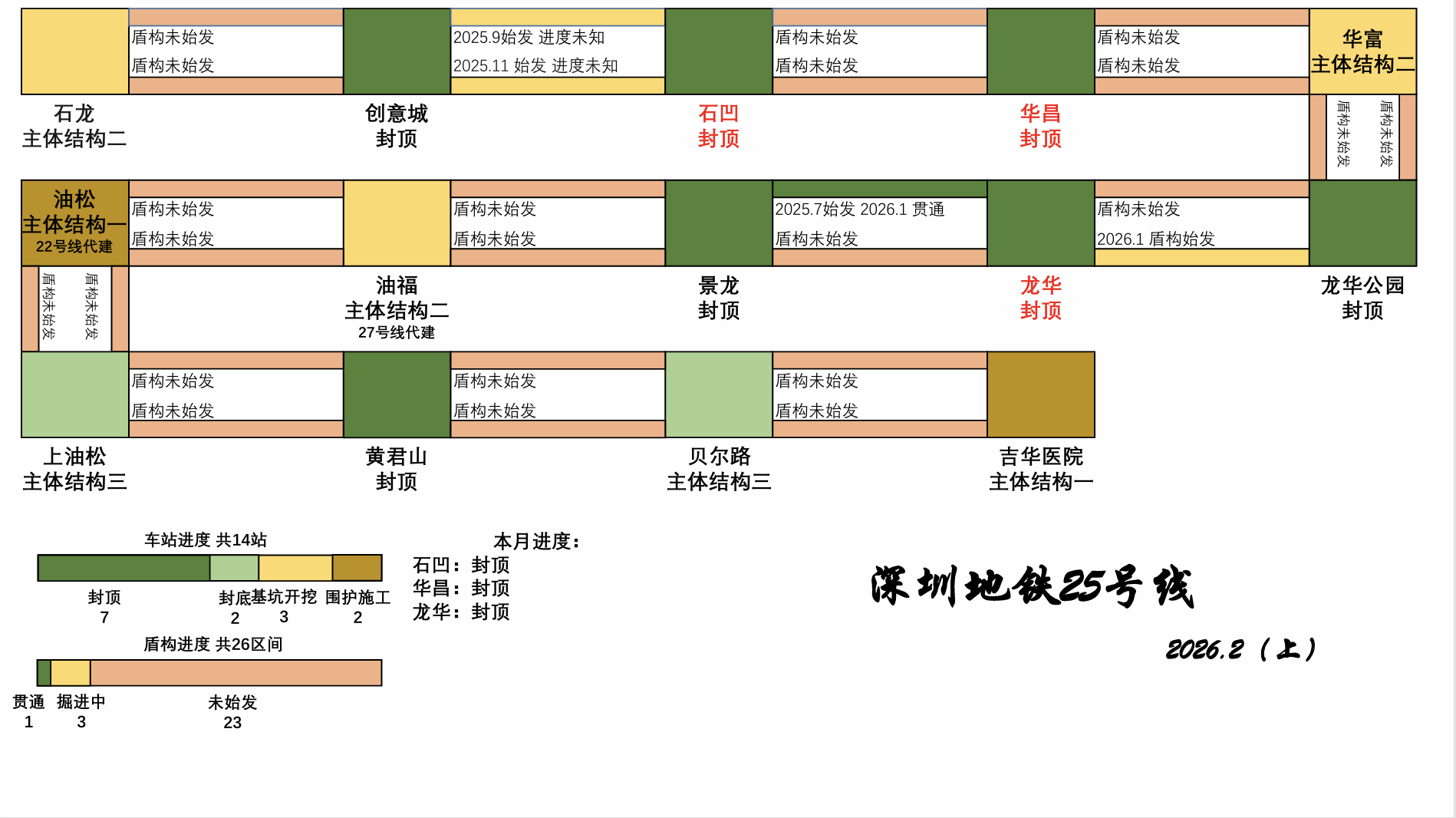

【25号线】
石凹:封顶
华昌:封顶
龙华:封顶
小点评:25号线本月进度极为可观,有三个车站密集封顶,将全线的封顶车站数带到7个,顺利完成了年前的目标,也为年后的盾构始发奠定好了基础。目前25号线已全面进入主体结构与盾构施工阶段,车站围护结构开累完成98%;土方开挖开累完成82%;主体结构开累完成60%。车辆段方面场平工程开累完成85%;地基处理开累完成80%;桩基工程开累完成45%;试车线主体结构开累完成55%;出入段线主体结构开累完成30%。

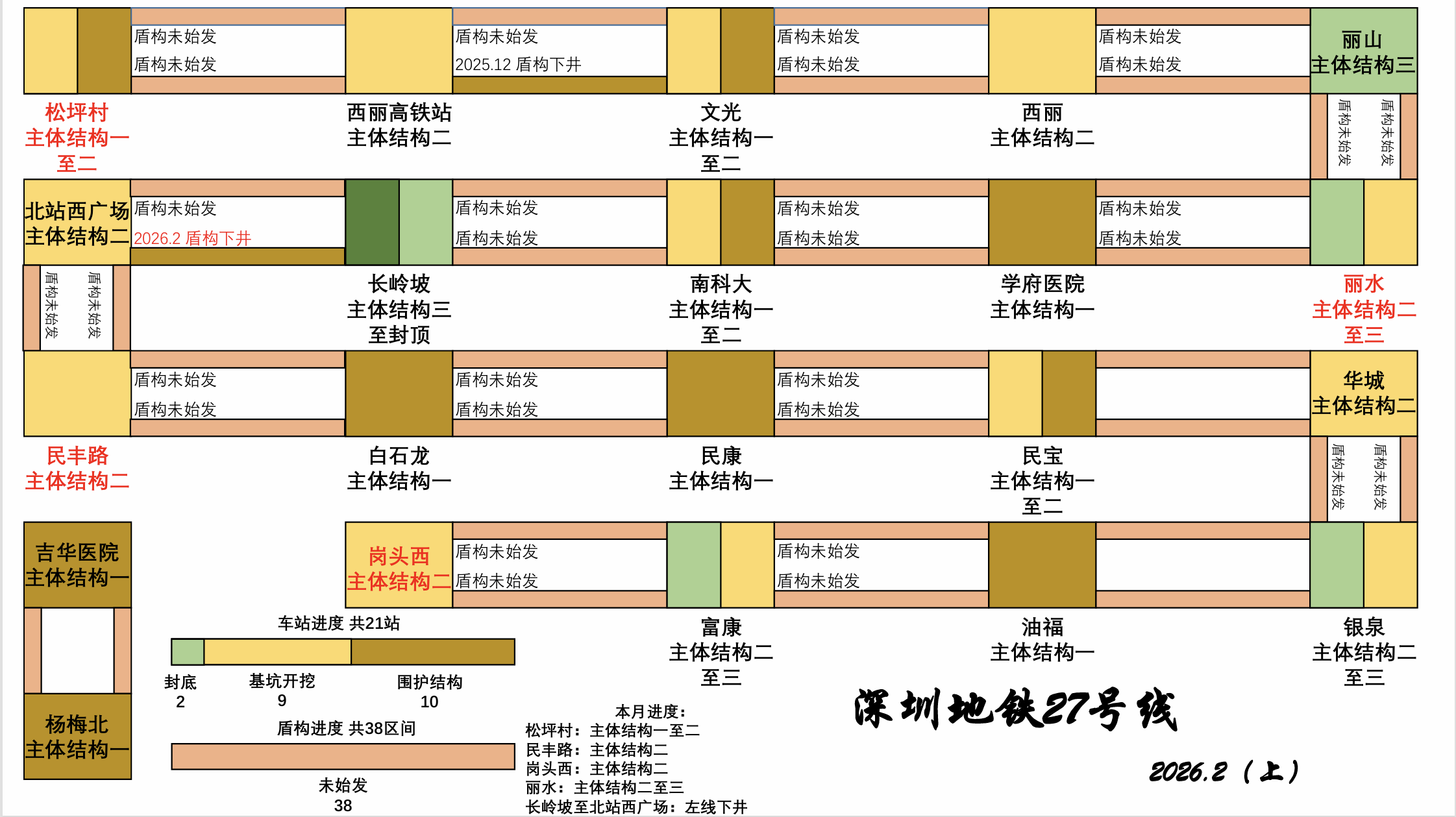

【27号线】
松坪村:主体结构一至二
民丰路:主体结构二
岗头西:主体结构二
丽水:主体结构二至三
长岭坡至北站西广场:左线下井
小点评:27号线本月迎来了一波大爆发,实现了数个施工节点。但目前的进度仍处在五期垫底的位置。目前27号线围护结构开工工点17个;围护结构完成占比75%;12座车站已进行土方开挖作业,土方开挖完成占比13%;4座车站已进入主体结构施工阶段,主体结构完成占比3%;红花岭停车场围护桩累计完成20%。

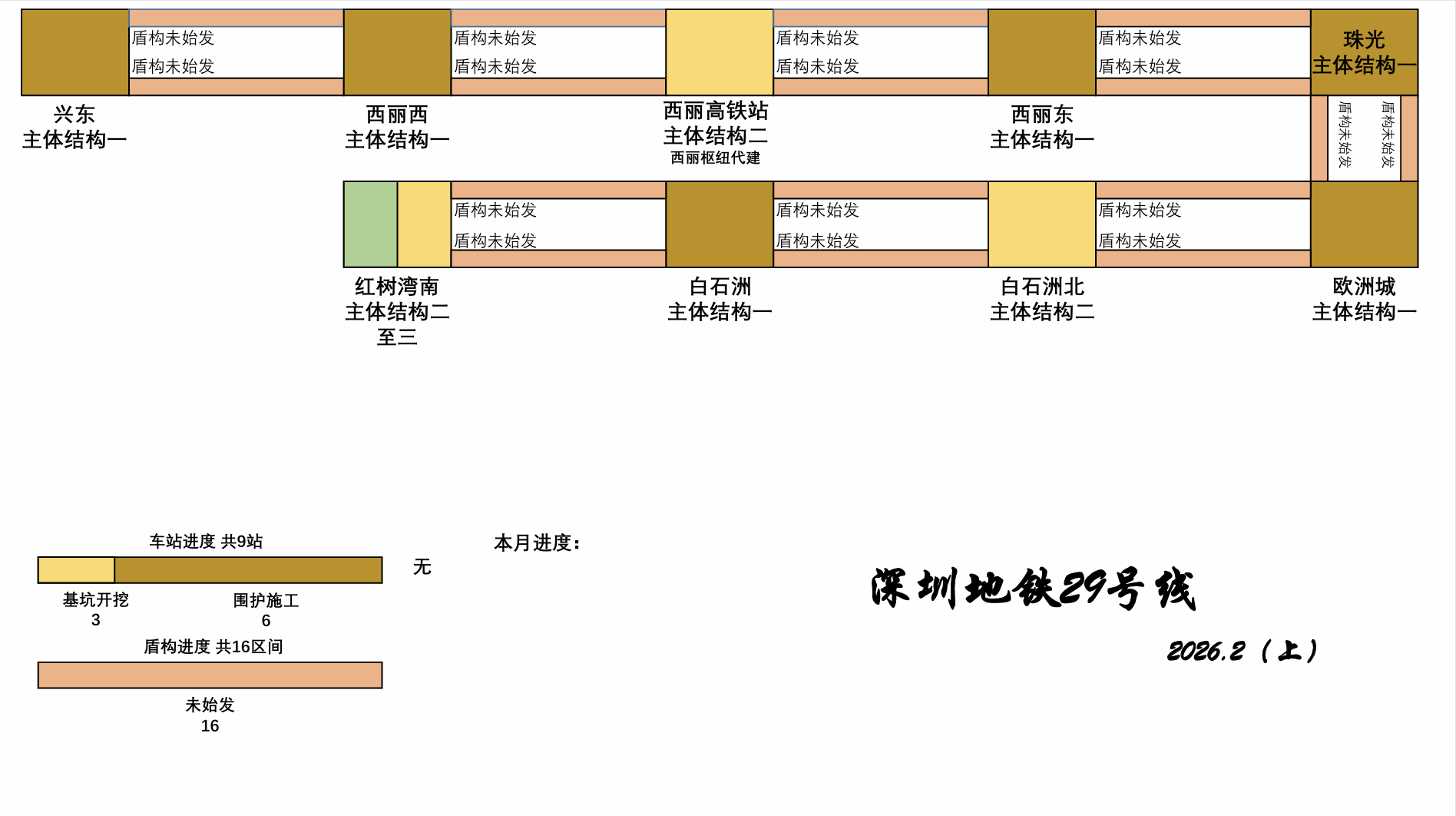

【29号线】无
【32号线】
葵涌:主体结构一至二
葵涌东:主体结构二
小点评:随着地连墙施工接近完成,32号线全线围护结构已基本封闭,进入土方开挖节点。32号线的施工条件较为简单,也希望可以快速施工,将先前拖延的进度追回来。
城际方面

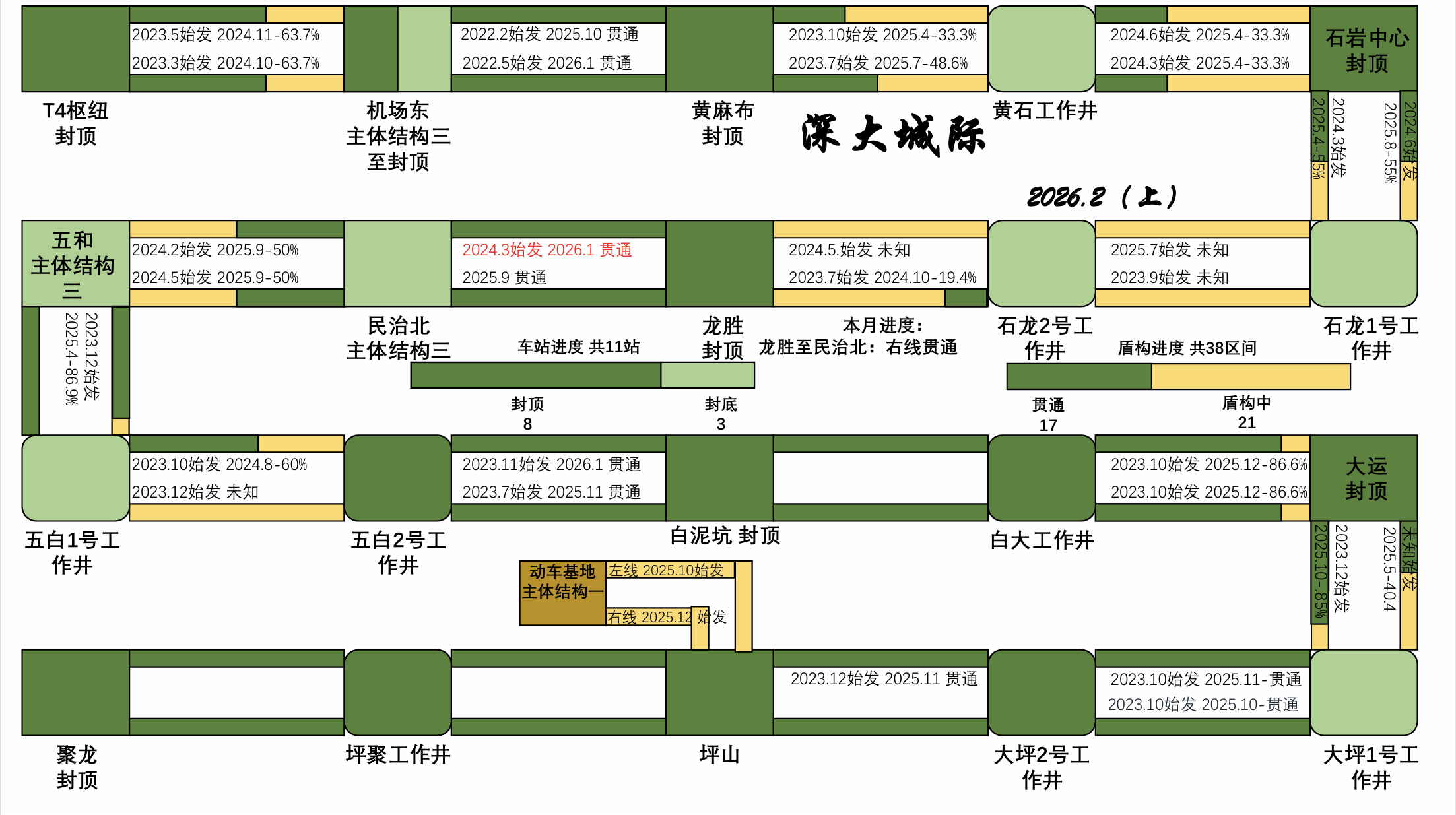

【深大城际】
龙胜至民治北:右线贯通
【深惠城际】
怡海至鲤鱼门:左线超90%
小点评:深惠城际西段终于有一个区间接近盾构贯通的节点,也希望其余区间可以尽快完成盾构下井始发,改善全线进度差距过大的情况。

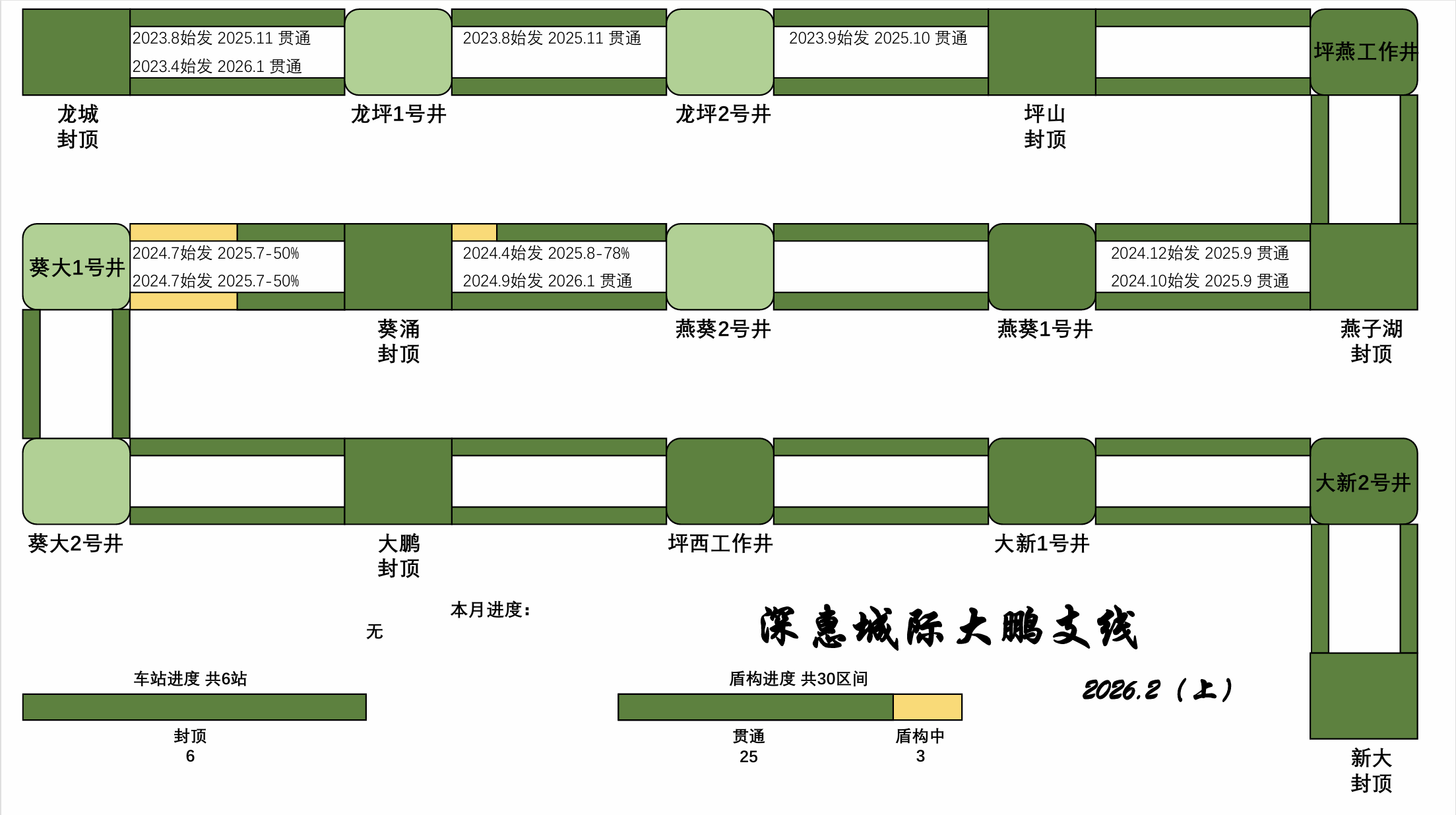

【大鹏支线】
无
小点评:最新的招标信息显示大鹏支线或无法在26年底开通?不过现有施工方透漏的信息显示开通节点依旧为26年10月,存在些许矛盾。希望可以在年后看到大鹏支线的更多好消息,尽早实现开通目标。

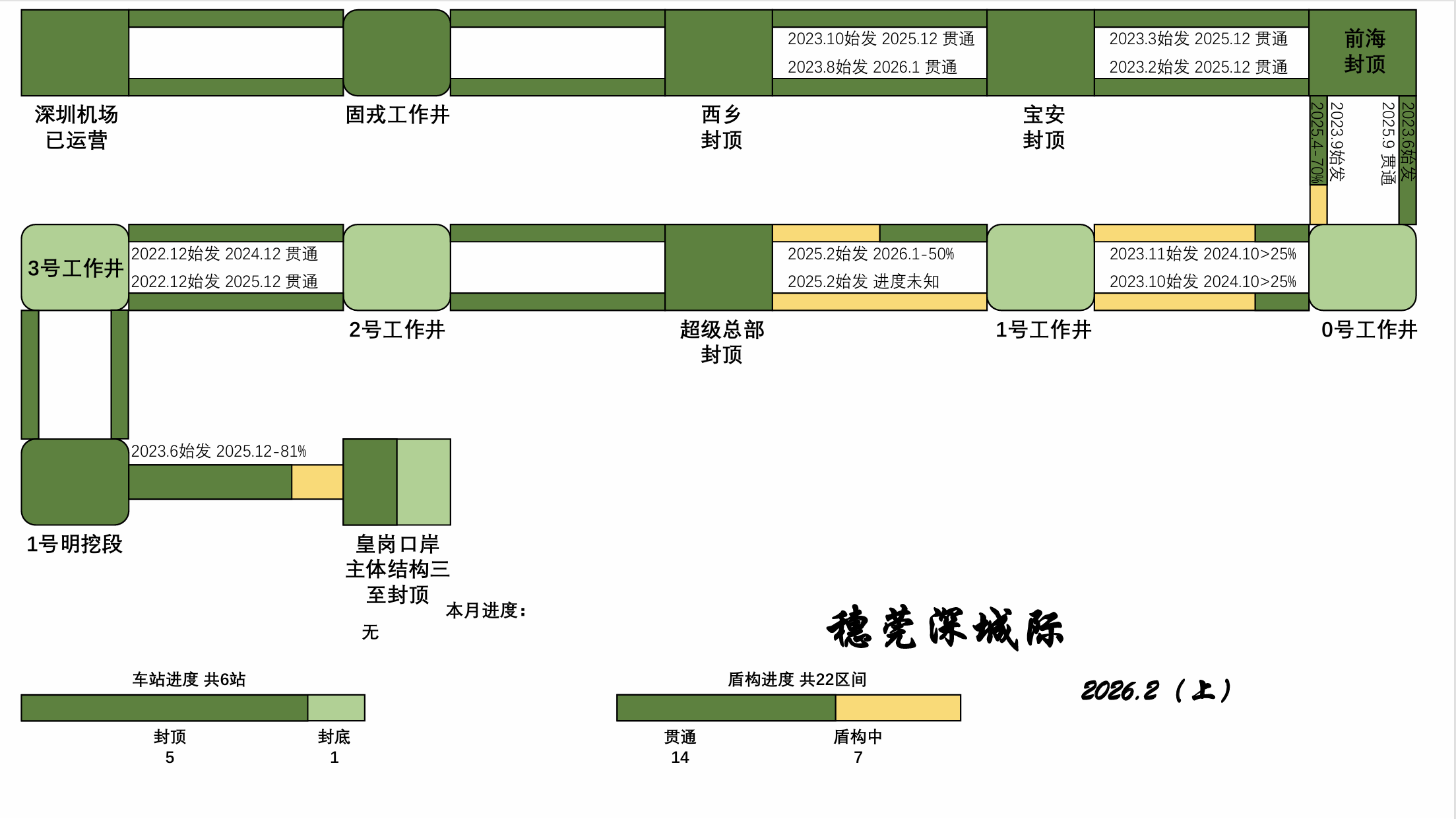

【穗莞深城际】
无
|
