[15号线] 15号线 宝安公园站、洪浪北站、海城站建设近况

  [复制链接]
 楼主| 发表于 6-4 09:00:01 来自手机 | 显示全部楼层
12345001 发表于 2025-6-3 22:05
西乡公园站,中部盖板,做了三星期左右。不知哪个阶段

正处于主体施工阶段二
回复
使用道具 举报
发表于 6-4 14:17:59 | 显示全部楼层
塔楼 发表于 2025-6-3 17:53
【麻雀岭】

5月27日,深圳地铁15号线麻雀岭站北区最后一根咬合桩顺利成桩,标志着该区域围护结构施工圆 ...

这边刚开挖,好多站都底板了,得加油啊。
回复
使用道具 举报
 楼主| 发表于 6-4 15:57:08 | 显示全部楼层
ioallen 发表于 2025-6-4 14:17
这边刚开挖,好多站都底板了,得加油啊。

麻雀岭也不容易,看现场图分成北中南三个围蔽区域施工
回复
使用道具 举报
发表于 6-4 16:00:08 | 显示全部楼层
塔楼 发表于 2025-6-4 15:57
麻雀岭也不容易,看现场图分成北中南三个围蔽区域施工

四海,名海,朗山路,西丽高哪个先进入主体施工2
回复
使用道具 举报
 楼主| 发表于 6-4 16:18:53 | 显示全部楼层
QQ_F61F7A 发表于 2025-6-4 16:00
四海,名海,朗山路,西丽高哪个先进入主体施工2

四海、名海、朗山路三个进度不分伯仲,很难讲~
回复
使用道具 举报
发表于 6-6 12:05:50 | 显示全部楼层
塔楼 发表于 2025-6-4 15:57
麻雀岭也不容易,看现场图分成北中南三个围蔽区域施工

对,高新中二道与玉泉路下穿南海大道的隧道的疏解,加上高新中二道与南海大道交叉车流的疏解,把工地搞成了三部分。
回复
使用道具 举报
发表于 6-9 09:07:48 | 显示全部楼层

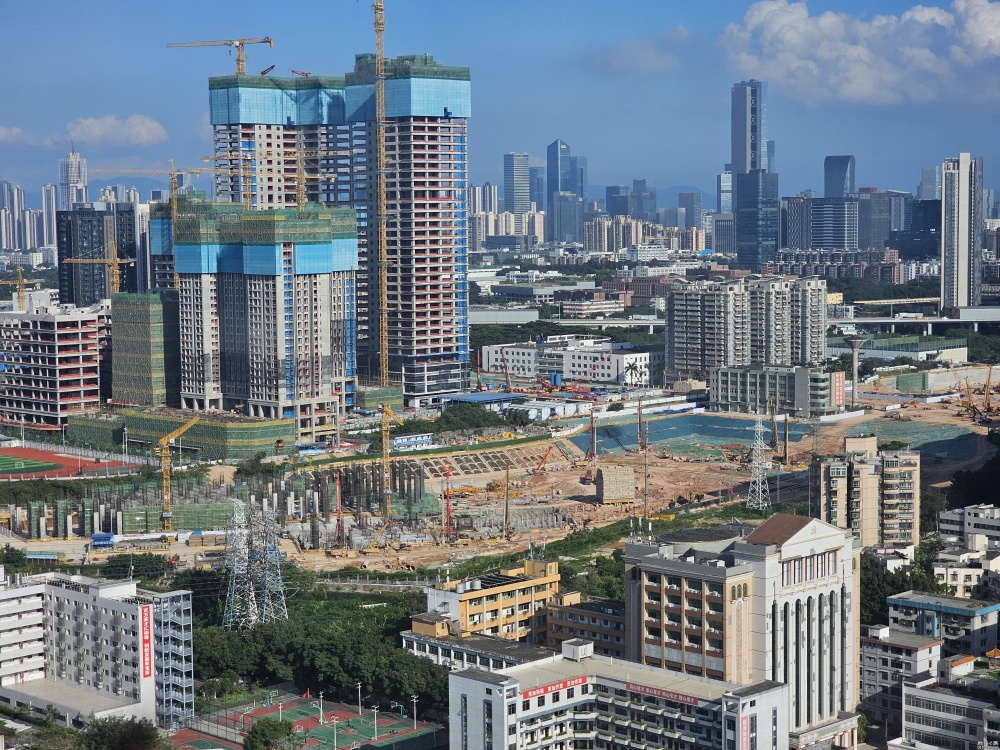

同乐车辆段半年变化
15号线 宝安公园站、洪浪北站、海城站建设近况

评分

参与人数 1威望 +2 金钱 +5 贡献 +4 收起 理由
塔楼 + 2 + 5 + 4 原创内容

查看全部评分

回复
使用道具 举报
 楼主| 发表于 6-10 09:16:45 | 显示全部楼层
Arretium 发表于 2025-6-9 09:07
同乐车辆段半年变化

自从高压电塔移走后进度就比较顺利了~现在着重关注一下咽喉区的部分
回复
使用道具 举报
发表于 6-10 09:34:47 | 显示全部楼层
Arretium 发表于 2025-6-9 09:07
同乐车辆段半年变化

这个是从宝安人民医院楼上拍的吗?
回复
使用道具 举报
 楼主| 发表于 6-11 15:58:11 来自手机 | 显示全部楼层
Arretium 发表于 2025-6-9 09:07
同乐车辆段半年变化

【海城】

截至6月6日,深圳地铁15号线项目海城站装配式负二层侧墙完成9段(设计12段),装配式中立柱安装完成13根(设计15根),中纵梁安装完成6根(设计13根),中板安装完成26块(设计93块)。金港站-铲湾站盾构区间右线突破336环,一周掘进68环。
15号线 宝安公园站、洪浪北站、海城站建设近况
回复
使用道具 举报
 楼主| 发表于 6-11 17:11:19 来自手机 | 显示全部楼层
QQ_F61F7A 发表于 2025-6-4 16:00
四海,名海,朗山路,西丽高哪个先进入主体施工2

【打石山】

6月10日,从中电建水电七局(广东)新型建材有限公司获悉,深圳地铁五期工程15号线首批平顶装配式地铁车站预制构件试生产成功,该结构为全国首次推行的新型全装配式结构。

此次生产的预制构件将用于深圳地铁五期工程深圳地铁15号线打石山站。车站位于深圳南山区打石一路与创科路交叉口东侧,全长189米,预制段84米,为地下二层岛式结构,共含装配式车站预制构件42环。其采用的平顶式装配式车站预制构件结构,将减小基坑的开挖深度,减少连接缝隙,增强装配式地铁车站的防水能力及整体性,并缩短工期,进一步凸显装配式结构绿色低碳的优点。(责任编辑 黄琪)

【作者】屈丹
【信息来源】五分局
【原链接】https://7j.powerchina.cn/col/col11167/art/2025/art_16c199efe60a4a49b8a17859a59b15b0.html

15号线 宝安公园站、洪浪北站、海城站建设近况
15号线 宝安公园站、洪浪北站、海城站建设近况
回复
使用道具 举报
发表于 6-11 17:28:25 来自手机 | 显示全部楼层
塔楼 发表于 2025-6-4 16:18
四海、名海、朗山路三个进度不分伯仲,很难讲~

绝对不是西丽高铁站
回复
使用道具 举报
发表于 6-11 18:54:53 | 显示全部楼层
塔楼 发表于 2025-6-11 17:11
【打石山】

6月10日,从中电建水电七局(广东)新型建材有限公司获悉,深圳地铁五期工程15号线首批平顶 ...

不错,看什么时候进入主体3
回复
使用道具 举报
发表于 6-11 23:39:17 | 显示全部楼层

登录/注册后可看大图

评分

参与人数 1威望 +2 金钱 +2 贡献 +4 收起 理由
塔楼 + 2 + 2 + 4 感谢补充,鼓励更新~

查看全部评分

回复
使用道具 举报
 楼主| 发表于 6-12 09:24:03 来自手机 | 显示全部楼层
QQ_F61F7A 发表于 2025-6-11 23:39

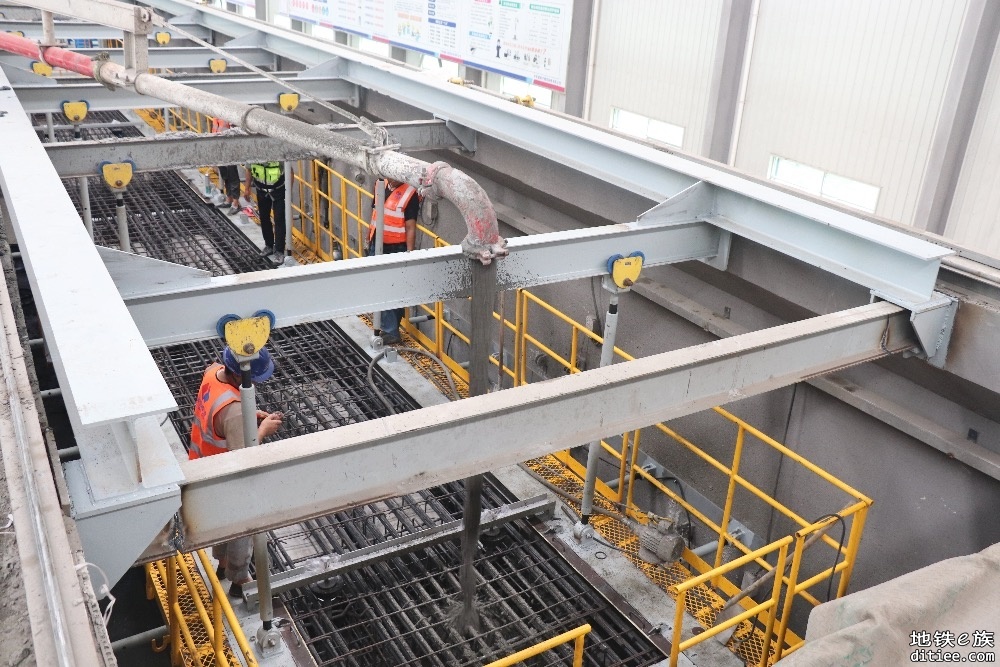

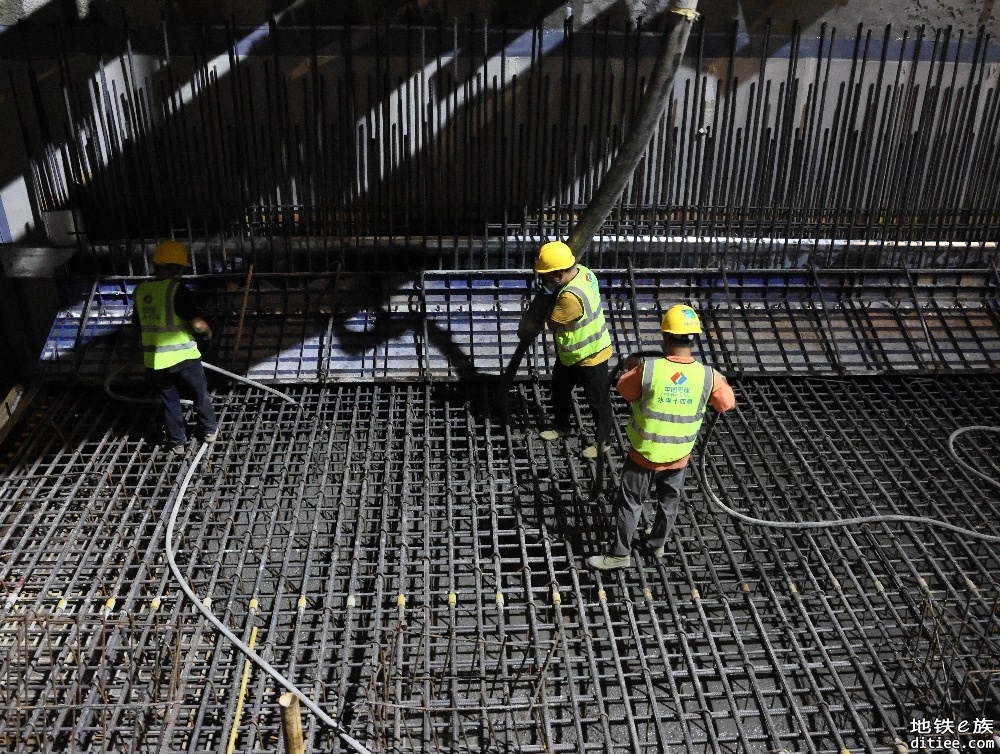

【宝安公园】

6月11日,随着最后一车混凝土浇筑完成,宝安公园站小里程基坑底板实现全封闭,标志着该站点主体结构施工取得阶段性进展。

宝安公园站地处城市建成区核心地带,周边建筑密集,地下管线错综复杂,车流人流量巨大,且对沉降控制要求极高。针对该站点地下水位高、地质透水性强等施工难点,小里程基坑采用“坑内管井井点降水法”,设置9口降水井保障干燥作业环境,并通过“分层分段、先撑后挖”的策略严控基坑稳定性。同时,引入BIM技术进行施工模拟,科学划分主体结构分段分仓方案,高效完成了大体积底板施工,并采用自动化监测系统实时监测保证施工安全零事故。

施工期间,项目部统筹调配资源,连续浇筑混凝土2200余方,高效完成了大体积底板施工,并及时根据防开裂专项方案进行后续养护,确保工程质量一次成优。

此次小里程基坑底板的顺利封底,为车站后续主体结构施工及宝洪区间盾构掘进奠定了坚实基础。项目部将继续高标准、严要求,全力做好后续工程建设和民生保障工作,为深圳城市轨道交通建设贡献更大力量。

【信息来源】轨道工程公司
【作者】孔若佼
【摄影】杜承志
【链接】https://14j.powerchina.cn/col/col809/art/2025/art_41642461081e40fb86f366e873d04d81.html
15号线 宝安公园站、洪浪北站、海城站建设近况
回复
使用道具 举报
发表于 6-19 18:28:39 | 显示全部楼层
边检路那条沟施工的是同乐关站的吗?
回复
使用道具 举报
 楼主| 发表于 6-19 21:16:33 来自手机 | 显示全部楼层
shijc25 发表于 2025-6-19 18:28
边检路那条沟施工的是同乐关站的吗?

同乐车辆段
回复
使用道具 举报

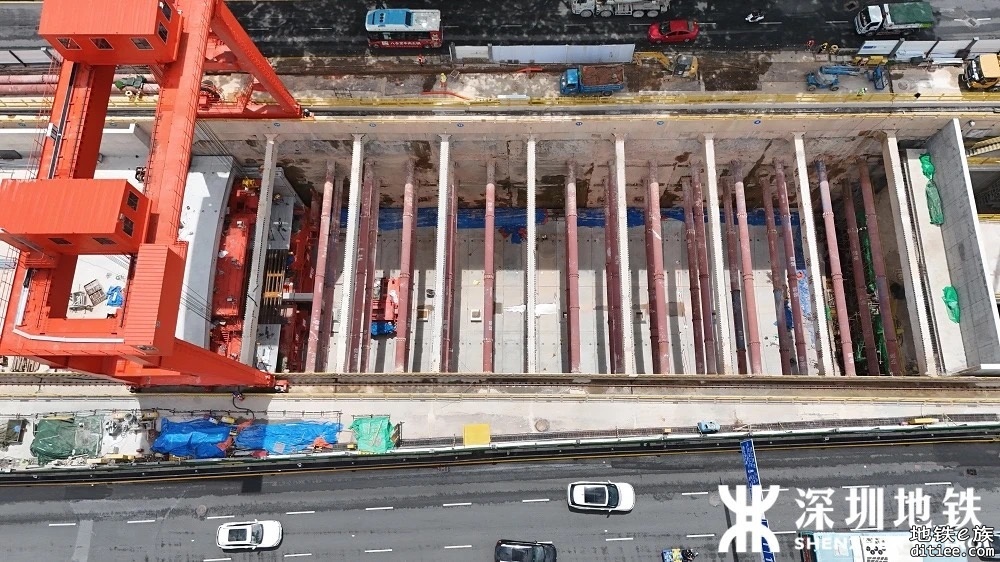

 楼主| 发表于 6-20 16:28:18 来自手机 | 显示全部楼层
米克罗 发表于 2025-6-11 17:28
绝对不是西丽高铁站

【打石山】

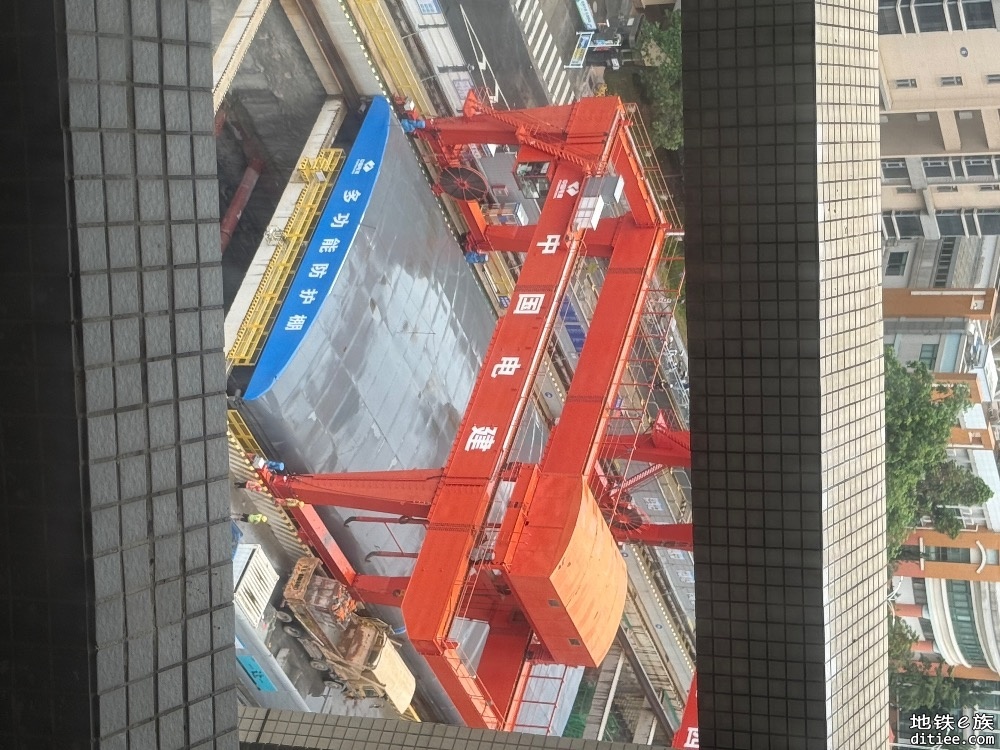

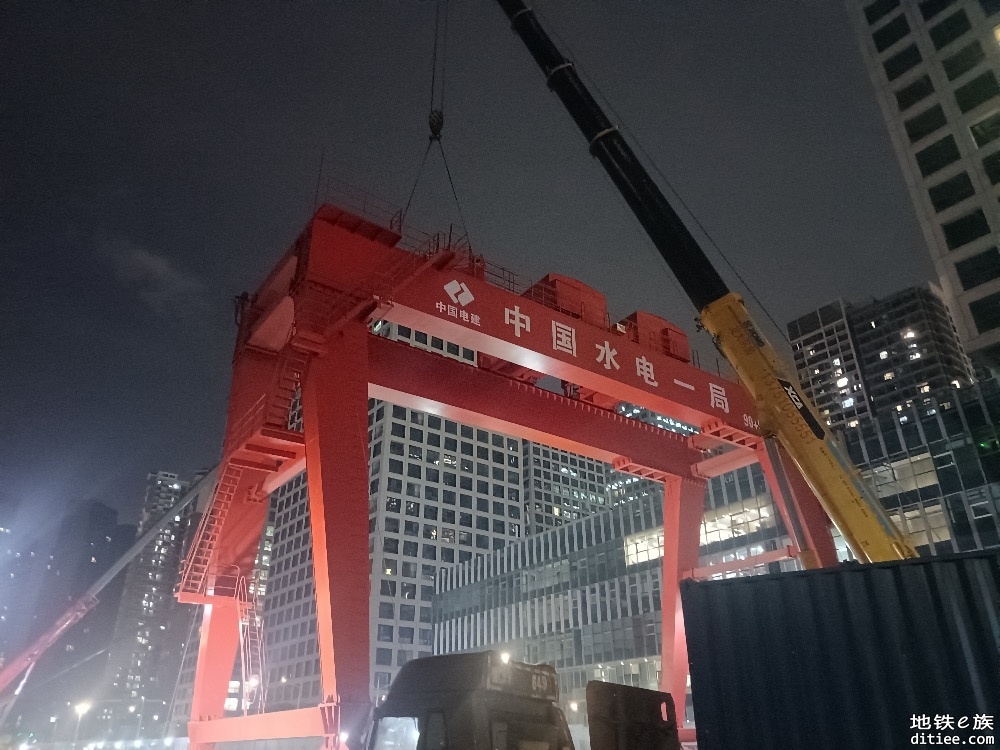

6月19日,深圳地铁15号线180吨龙门吊完成高空吊装并精准定位。
打石山站是深圳地铁15号线的重要站点之一。该站全长189米,其中预制段84米,此次成功安装的龙门吊,将在后续施工中承担起吊运预制构件的关键任务,其高效、精准的吊运能力将极大提升施工效率,确保各预制构件能够准确无误地拼接到位。
为保障龙门吊的顺利安装,项目在验收组全程帮扶指导下,通过协同作战破解施工难题。在施工组织与技术实施层面,项目团队由具备丰富经验的管理干部和技术骨干统筹安全、质量与进度,同时充分结合现场地形条件、物资供应、气候特征等实际情况,科学制定施工方案。对每一个连接点、每一处关键部位都进行了仔细检查和调试,确保龙门吊安装质量达到最优标准。
深圳地铁15号线打石山站采用的装配式车站结构,是全国首次推行的新型全装配式结构,具有减小基坑开挖深度、减少连接缝隙、增强防水能力及整体性等诸多优势,同时还能显著缩短工期,充分体现了绿色低碳的建设理念。
龙门吊的成功安装,标志着打石山站的建设进入了新的阶段。接下来,施工团队将依托这一先进设备,全力推进装配式车站的拼接和建设工作,为深圳地铁15号线早日通车贡献力量。

信息来源:四公司
作者:金雪荣
摄影:黄旭
链接:http://www.zsyj.com/col/col6393/art/2025/art_0802d49faead4625b16a72336ae1c56a.html
15号线 宝安公园站、洪浪北站、海城站建设近况
回复
使用道具 举报
发表于 6-20 21:54:45 | 显示全部楼层
塔楼 发表于 2025-6-20 16:28
【打石山】

6月19日,深圳地铁15号线180吨龙门吊完成高空吊装并精准定位。

看样子要准备进入主体3了
回复
使用道具 举报
 楼主| 发表于 6-24 09:45:20 来自手机 | 显示全部楼层
QQ_F61F7A 发表于 2025-6-20 21:54
看样子要准备进入主体3了

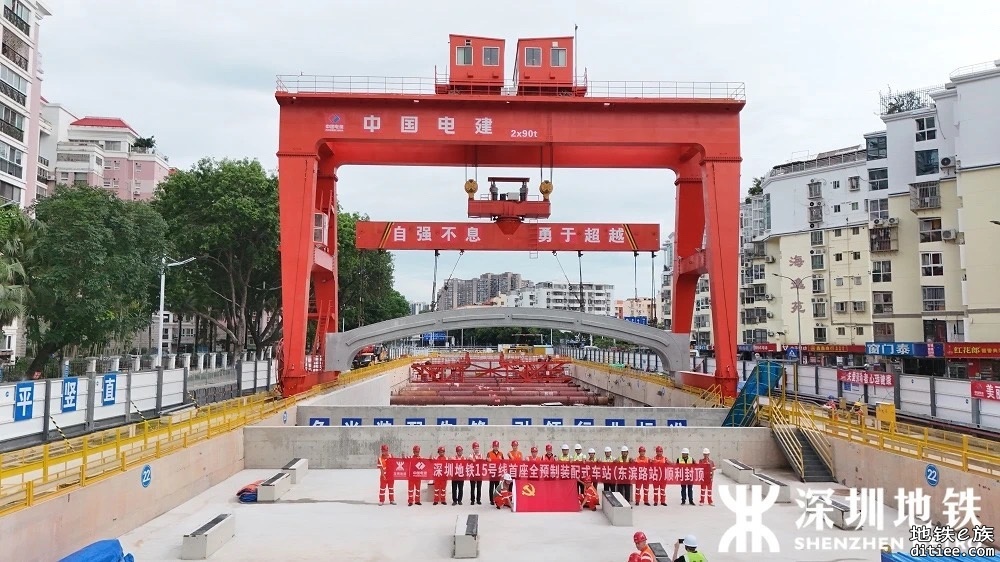

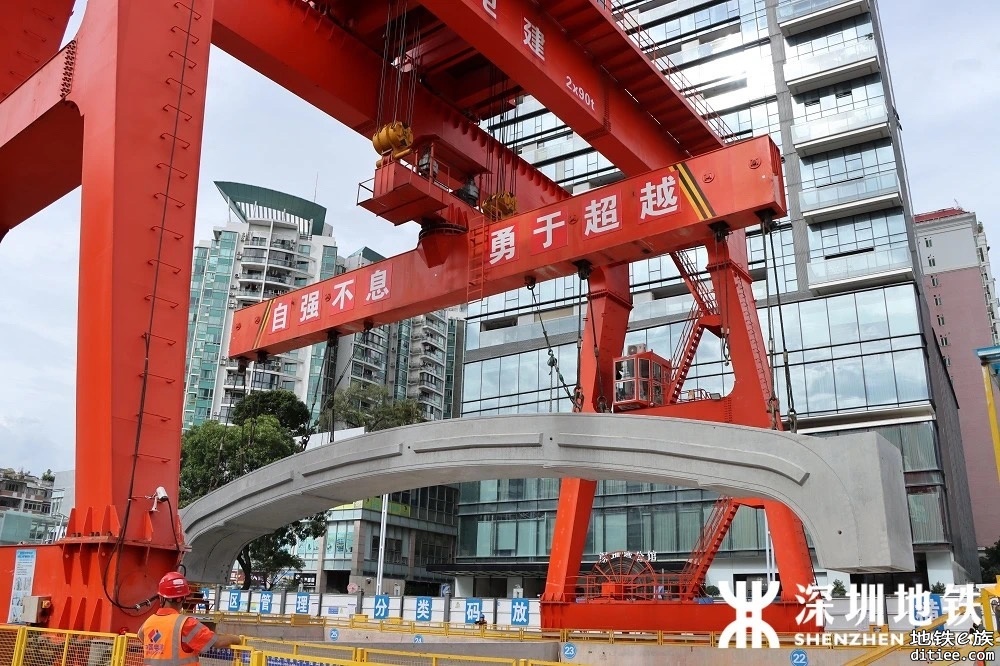

【东滨路】

近日随着15号线东滨路站的最后一环顶板构件吊装就位标志着地铁15号线首座装配式车站主体结构正式封顶

东滨路站位于东滨路与后海大道的交汇处,为地下二层结构,采用“现浇+全预制装配”施工工艺,是15号线8座装配式车站之一,也是深圳地铁五期工程中唯一一座全预制拱形装配式车站。

为实现大块预制构件的精细化吊装(最重的构件达128.8t)东滨路站采用90t+90t的双小车龙门吊结合毫米级定位系统、防摇摆智能控制等技术形成“智能装备+动态监测+绿色施工”的标准化体系实现结构的快速稳定成型保障现场施工的安全和效率。

【原链接】
https://mp.weixin.qq.com/s/5Dkqvmngloe-LSmQTNYmpQ
15号线 宝安公园站、洪浪北站、海城站建设近况
15号线 宝安公园站、洪浪北站、海城站建设近况
15号线 宝安公园站、洪浪北站、海城站建设近况
15号线 宝安公园站、洪浪北站、海城站建设近况
回复
使用道具 举报
您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

Email:ditieeservice@sohu.com|Archiver|手机版|小黑屋|地铁e族 ( 粤ICP备18050103号-2 )

GMT+8, 2025-8-11 13:14 , Processed in 0.031705 second(s), 20 queries .

Powered by Discuz! X3.4

Copyright © 2001-2025, Tencent Cloud.

快速回复 返回顶部 返回列表
