广州地铁建设公众号《“来电”了! 二十二号线后通段全线电通》
中铁十一局集团电务工程有限公司公众号《一周新闻速递Vol.397(2025.6.30-2025.7.6)》

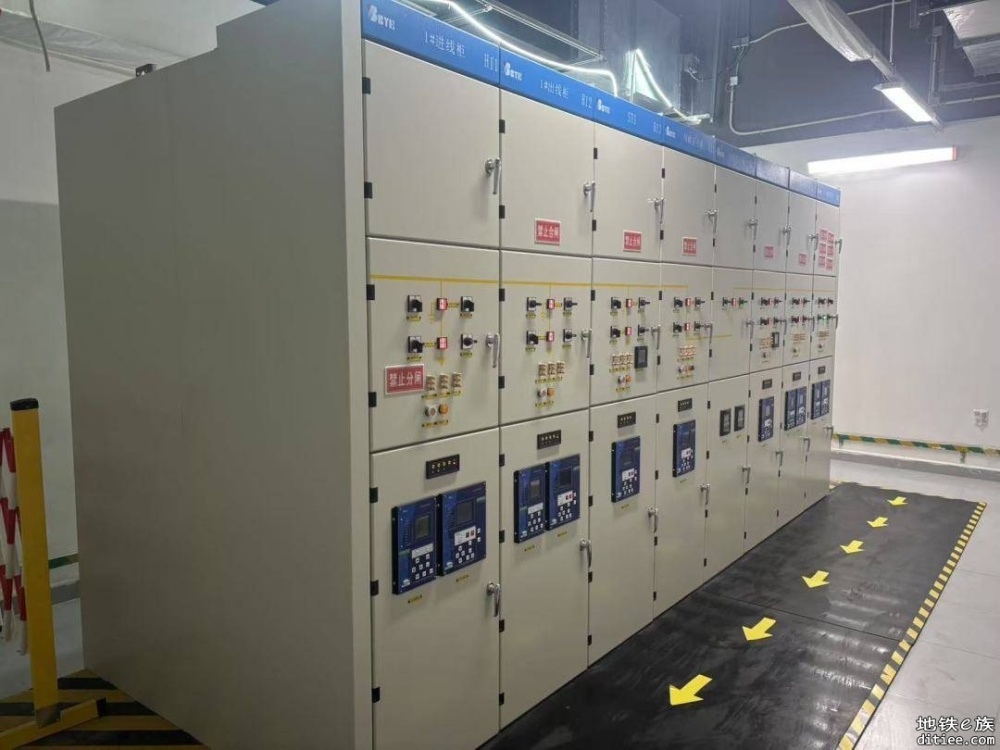

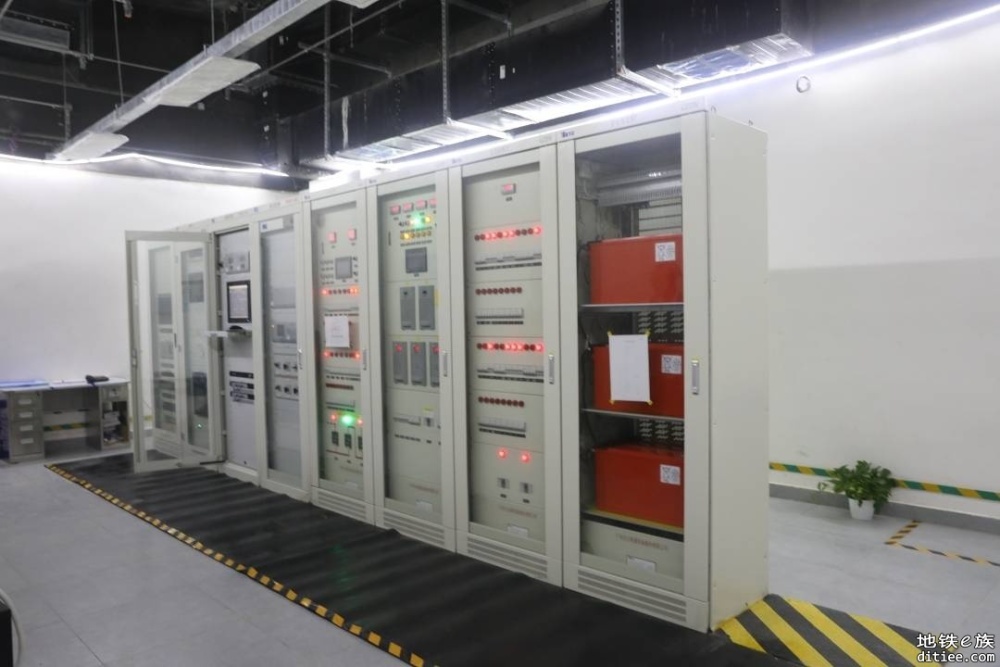

7月1日,二十二号线后通段变电所及环网电缆一次送电成功,标志着该段线路正式实现“电通”,为后续信号、通信、机电等系统的全面带电调试奠定了基础。

二十二号线4座车站开展机电施工

二十二号线后通段(陈头岗至芳村)长11.5公里,共设置4座车站。

【2025年6月进度】22号线后通段“电通”

二十二号线供电系统安装工程面临施工难度大、涉及既有运营地铁线接口多、各专业交叉施工等诸多挑战,为确保工程顺利推进,广州地铁联合中铁路安监理、中铁十一局等参建单位采取了一系列针对性措施。

【2025年6月进度】22号线后通段“电通”

针对复杂的交叉施工难题,建设者们调整施工组织,制定“昼夜交替”的施工计划。通过充分利用轨行区空闲时段,借助轨道车高效运输和敷设电缆,最大程度避免了与铺轨等作业的冲突,显著提升了环网电缆安装效率,有效节省了工期。同时,针对地铁站内潮湿环境对电气设备安全运行的不利影响,建设者创新研发并应用了变电所设备专用除湿防潮装置,从源头上强化了设备安全保障。

【2025年6月进度】22号线后通段“电通”

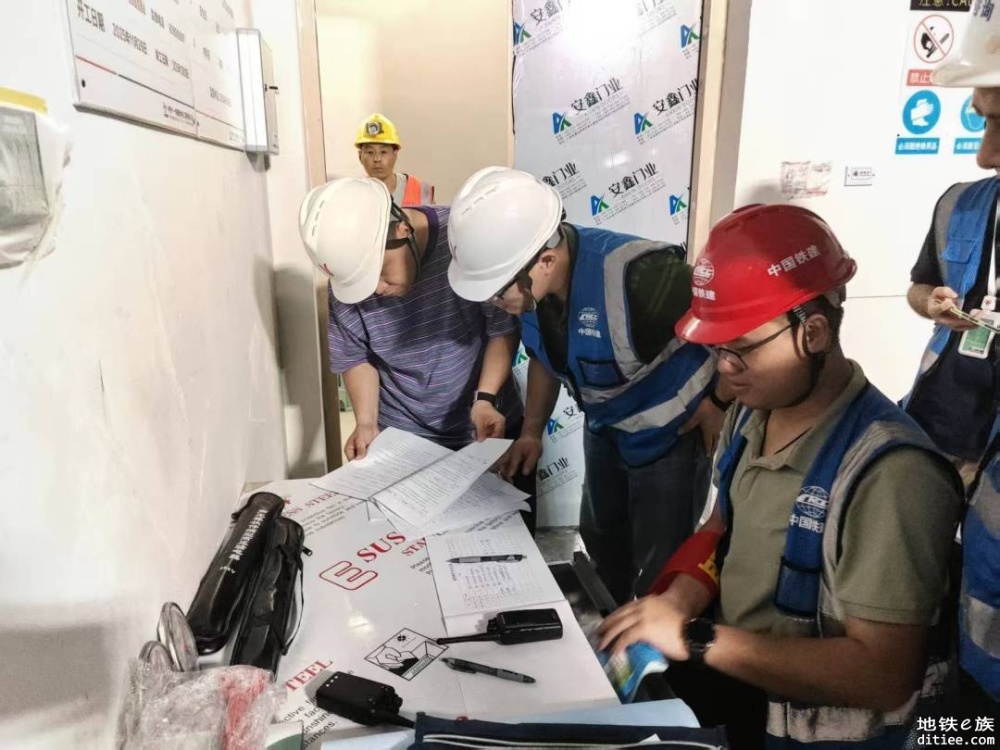

为确保本次送电工作一次成功,送电前,建设单位联合运营、施工、监理、设备供货商等多家单位,对送电环境及设备状态进行了全面、严格的联合检查,确保各项条件完全满足要求。建设单位还专门成立了送电专项工作小组,统筹施工、设计、监理等力量超前谋划、精细部署,深入研讨并细化送电方案及流程,明确分工、责任到人,并对全员进行了详尽的安全技术交底。在具体施工中,建设者还针对性优化了环网电缆敷设与区间滑槽安装的工序衔接,部分采取交叉或同步施工方式,进一步提升了综合效率。

【2025年6月进度】22号线后通段“电通”

送电过程中,设置指挥组、检查组、送电组、抢修组、电调组等,严格按照送电方案执行倒闸操作,细致把控每一个环节,顺利完成变电所、环网电缆送电目标。

建设进度

截至目前,二十二号线后通段(陈头岗至芳村)土建工程累计完成95%。4座车站均已封顶开展机电施工,全线长轨已贯通。

截至6月底,在建地铁线路进度更新

【2025年6月进度】22号线后通段“电通”
△十二号线西段列车棠涌往新市墟区间

十号线(西塱~石牌桥)西塱至杨箕东段已开通初期运营,剩余车站及区间进行土建施工。

【2025年6月进度】22号线后通段“电通”

△中段车站施工

十二号线(浔峰岗~大学城南)土建工程累计完成96%。其中东段(二沙岛至大学城南)及西段(浔峰岗至广州体育馆)已开通初期运营中段(景泰至东湖)7座车站中,5座已封顶,剩余2座进行土建施工,7个区间全部贯通。

【2025年6月进度】22号线后通段“电通”

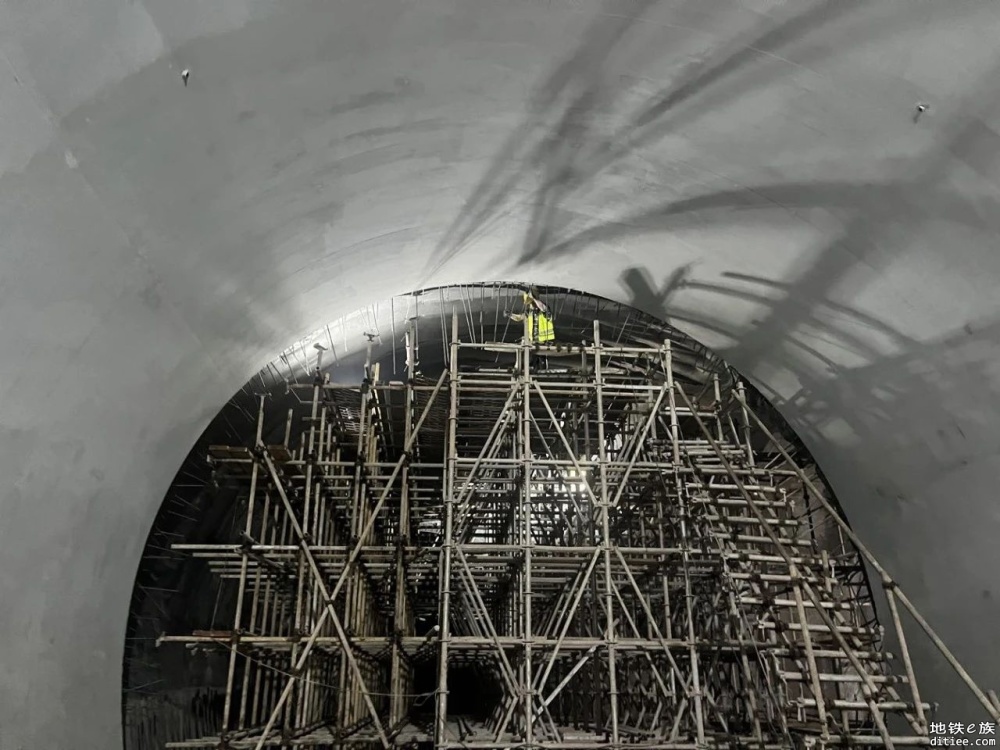

△区间隧道施工

十三号线二期(朝阳-鱼珠)土建工程累计完成91%。23座车站中,3座已“三权”移交,1座车站机电已完工,16座进行机电施工,3座进行土建施工;全线区间隧道已贯通。凰岗停车场及盖体进行土建及机电施工,鱼珠停车场已“三权”移交。

【2025年6月进度】22号线后通段“电通”

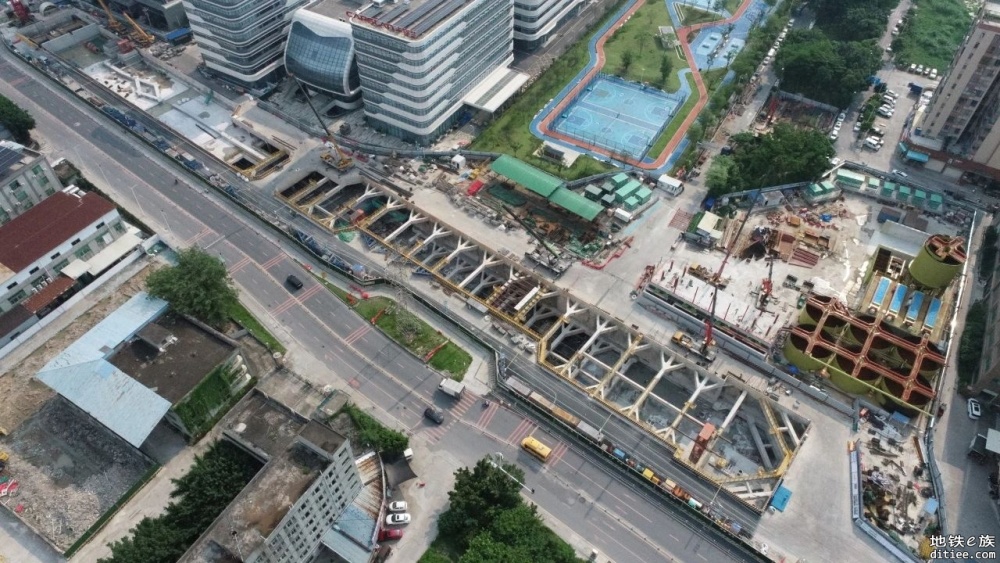

△首通段机房

十四号线二期(嘉禾望岗-广州火车站)土建工程累计完成68%。8座车站中,6座车站已“三权”移交,1座已封顶并进行机电施工、剩余1座进行前期准备;全线9个区间,8个区间已贯通(不含广州火车站至广乐中间风井段),乐嘉路至嘉禾望岗段轨行区已“三权”移交。

【2025年6月进度】22号线后通段“电通”

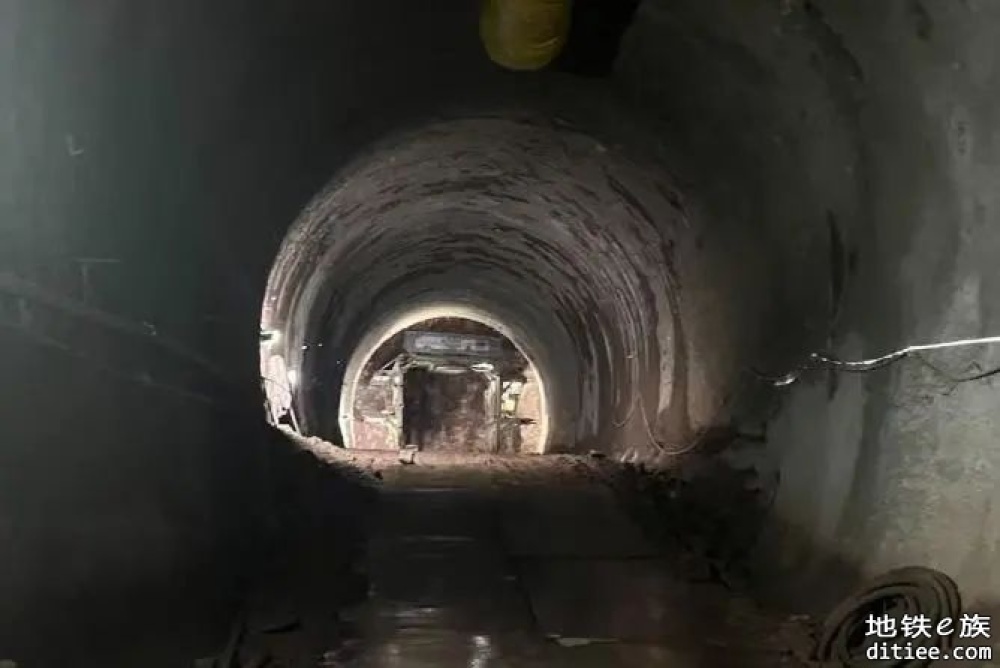

△冼村-广州东站区间隧道

十八号线后通段(冼村-广州东站)土建工程累计完成53%。广州东至冼村区间盾构段已贯通,正在进行暗挖段施工。

【2025年6月进度】22号线后通段“电通”
△凤翔路站航拍

八号线北延段(滘心-广州北站)土建工程累计完成19%。11座车站中,10座开始进行土建施工,江府站由八支建设,其余进行前期准备;11个区间中,3个进行土建施工,其余进行前期准备。

【2025年6月进度】22号线后通段“电通”
△江纪段棠景站航拍

八号线北延段支线(纪念堂-江府)土建工程累计完成15%。11座车站中,1座已三权移交,10座进行土建施工;11个区间中(含出入场线),2个进行土建施工,其余进行前期准备。

(注:部分线路车站名称仅为工程暂定名称,标准站名应以市政府批准公布为准。)
发表于 6 天前 | 显示全部楼层
恭喜贺喜,三个月后稳了......
回复
使用道具 举报
您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

Email:ditieeservice@sohu.com|Archiver|手机版|小黑屋|地铁e族 ( 粤ICP备18050103号-2 )

GMT+8, 2025-7-24 19:37 , Processed in 0.059372 second(s), 21 queries .

Powered by Discuz! X3.4

Copyright © 2001-2025, Tencent Cloud.

快速回复 返回顶部 返回列表
小程序
